Kaupunki rakentaa
Rakennusinvestoinnit

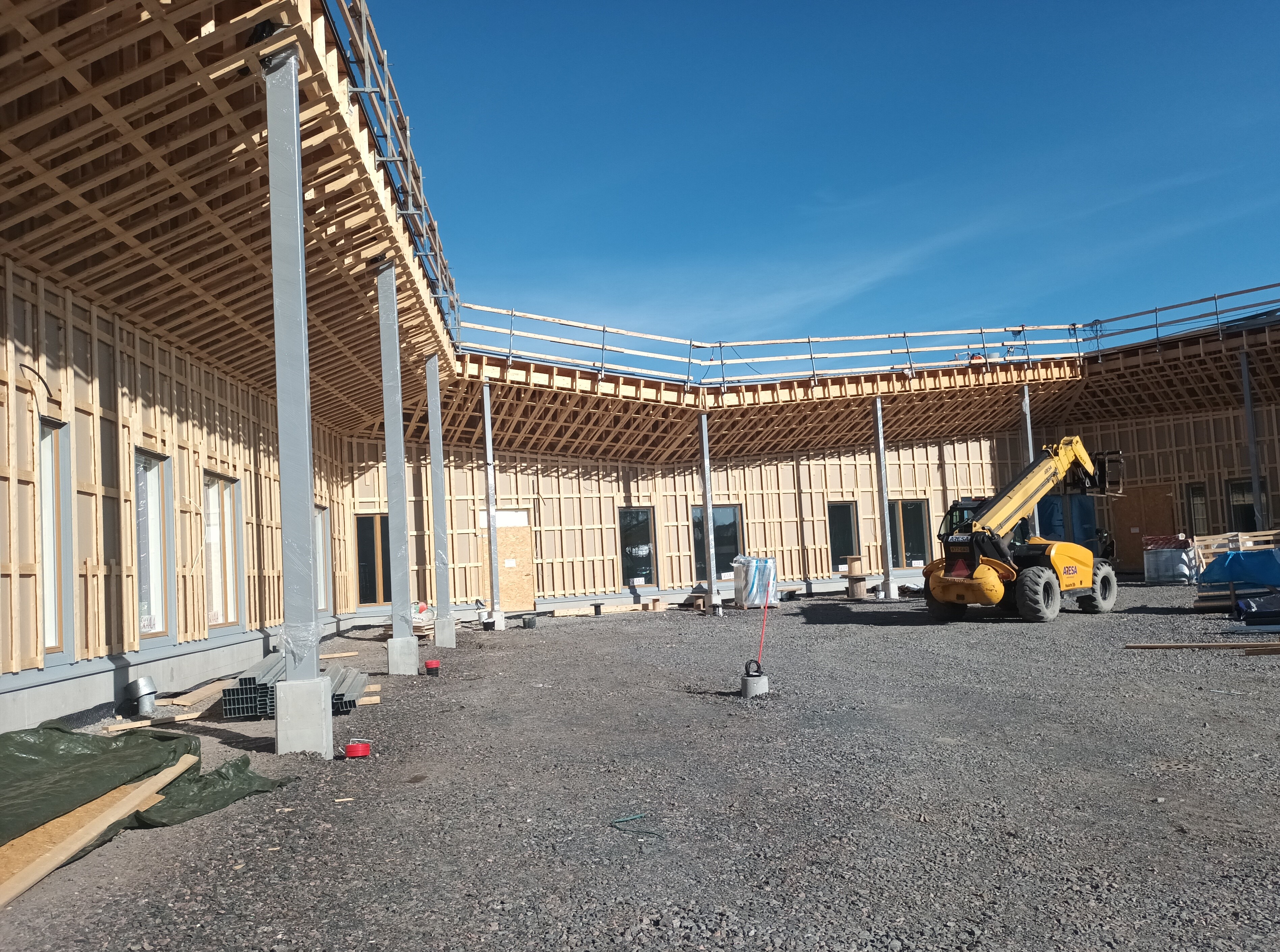

Uudisrakennus korvaa Marttilantien päiväkodin ja Mäntylän päiväkodin. Uudessa varhaiskasvatuskeskuksessa on paikka 160 lapselle. Varhaiskasvatuskeskus tullaan rakentamaan Marttilantien päiväkodin tontille osoitteeseen Marttilantie 6.
Tilanne

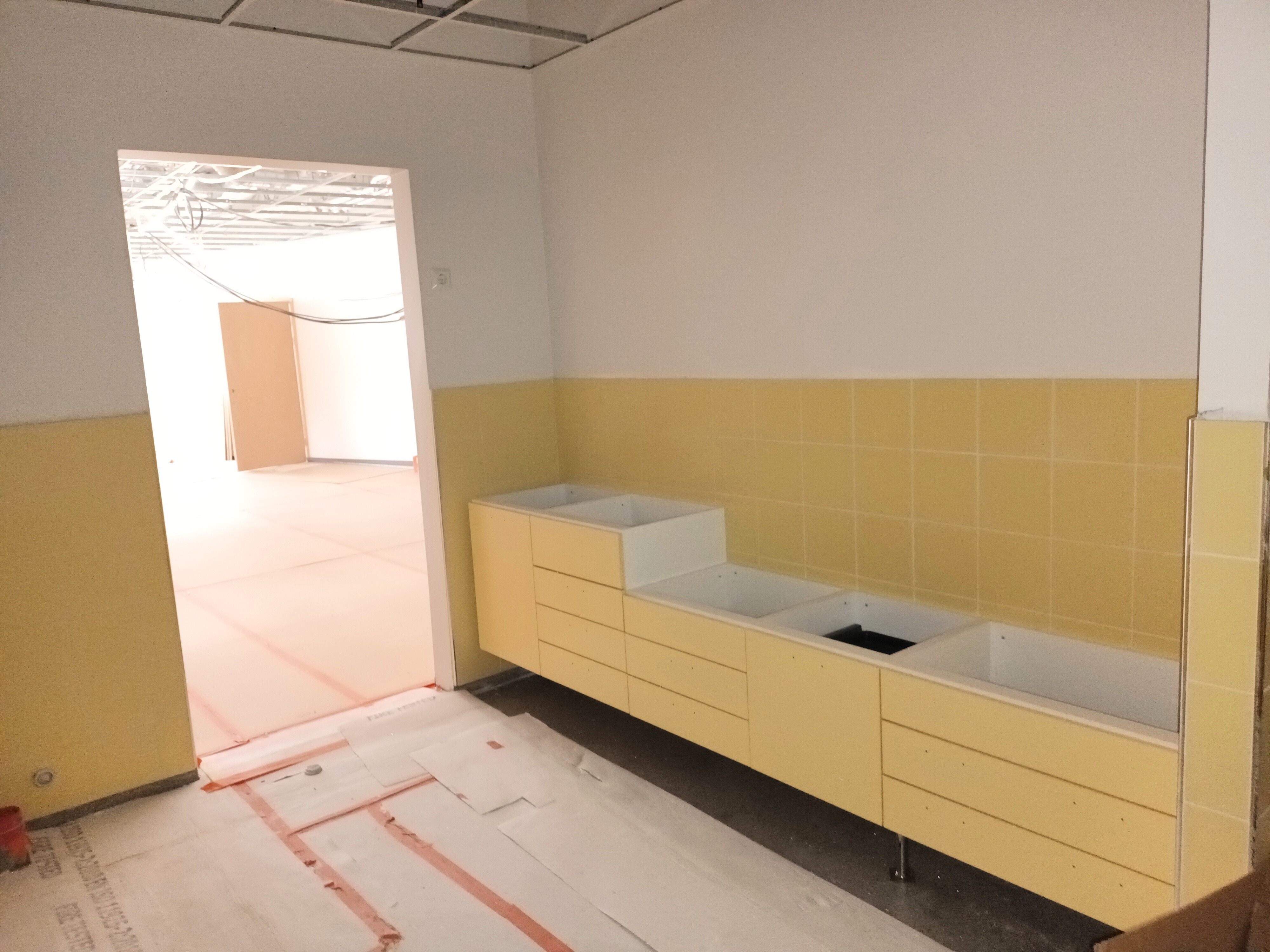

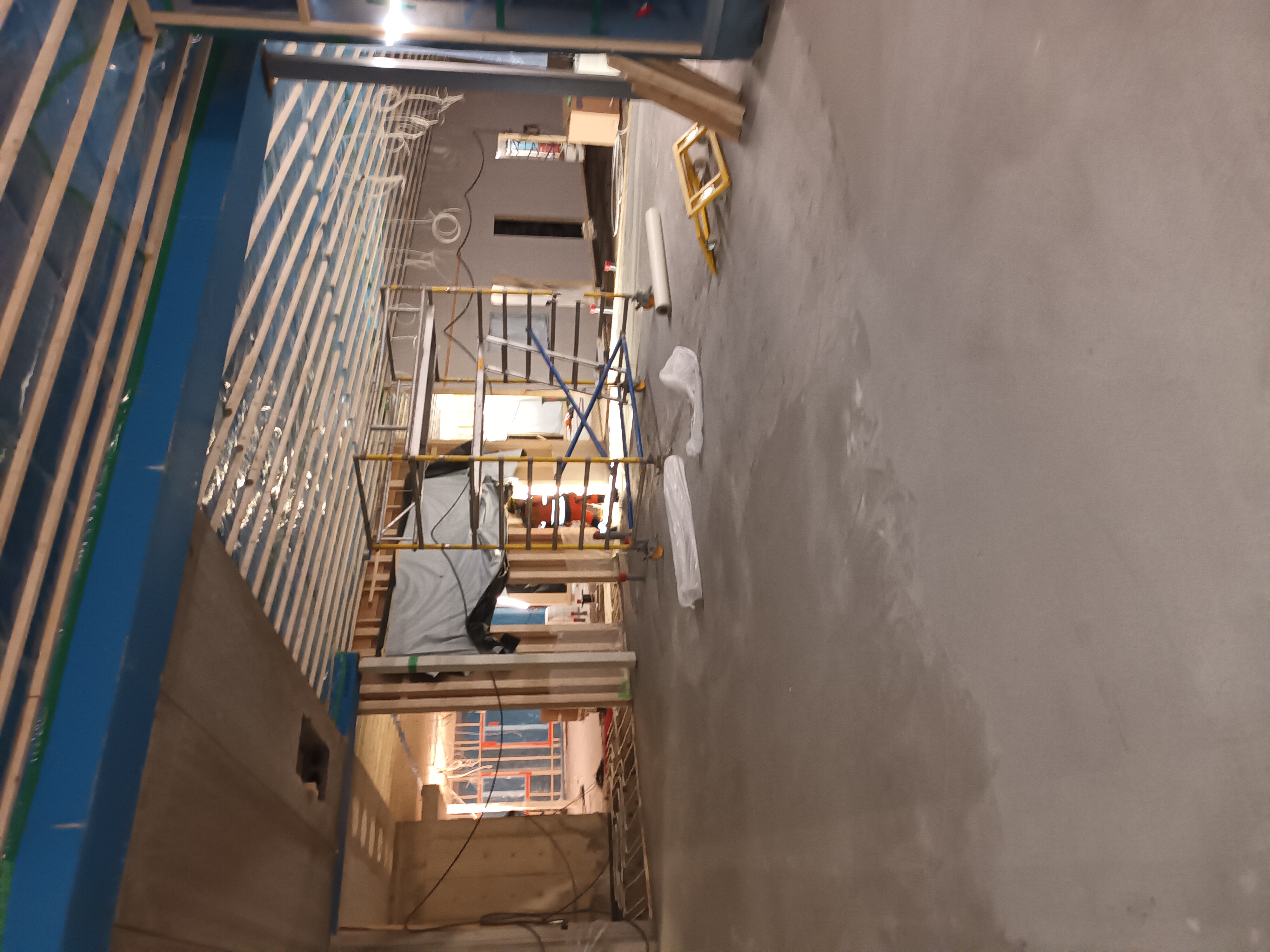

- Joulukuu 2024

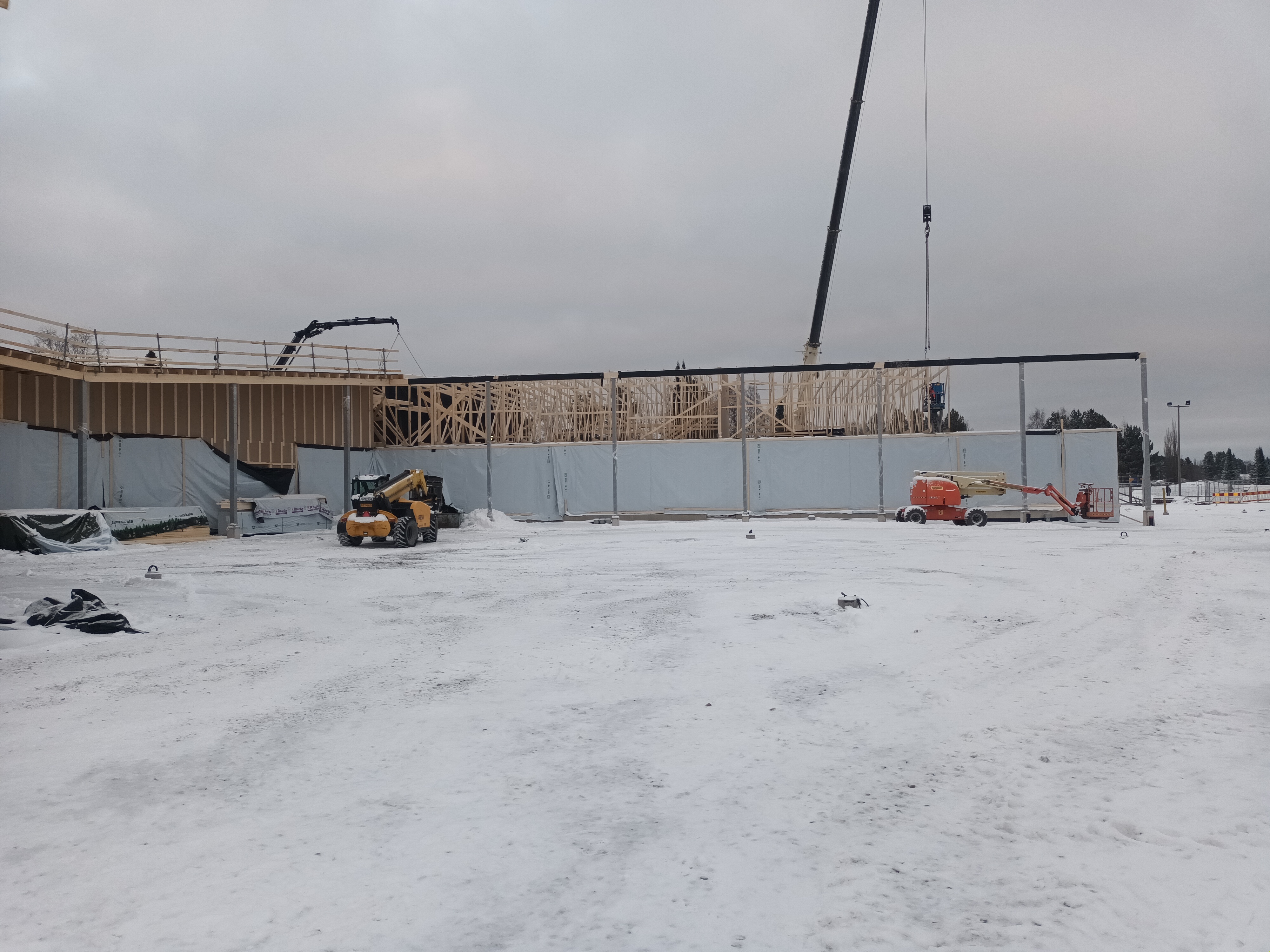

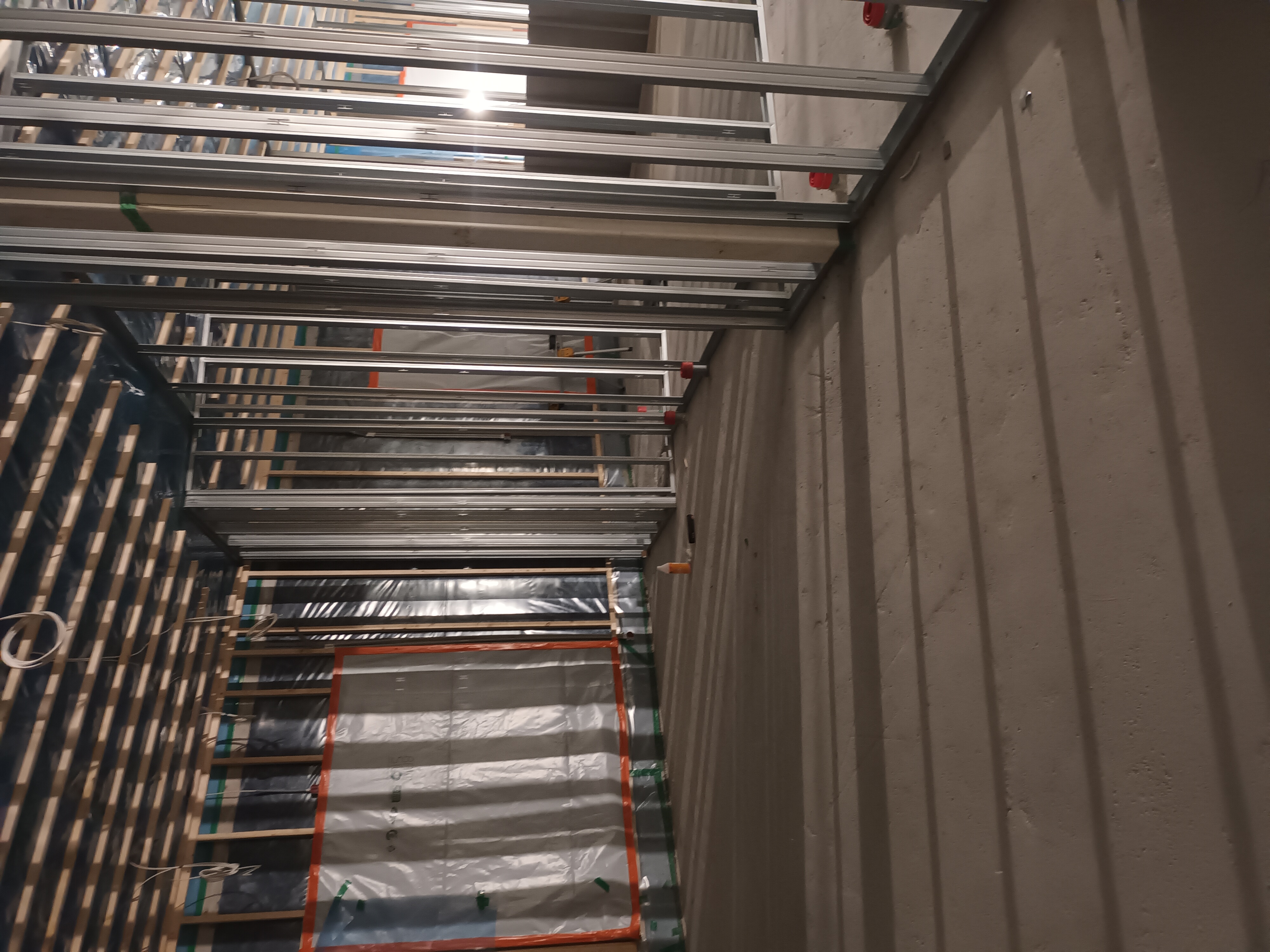

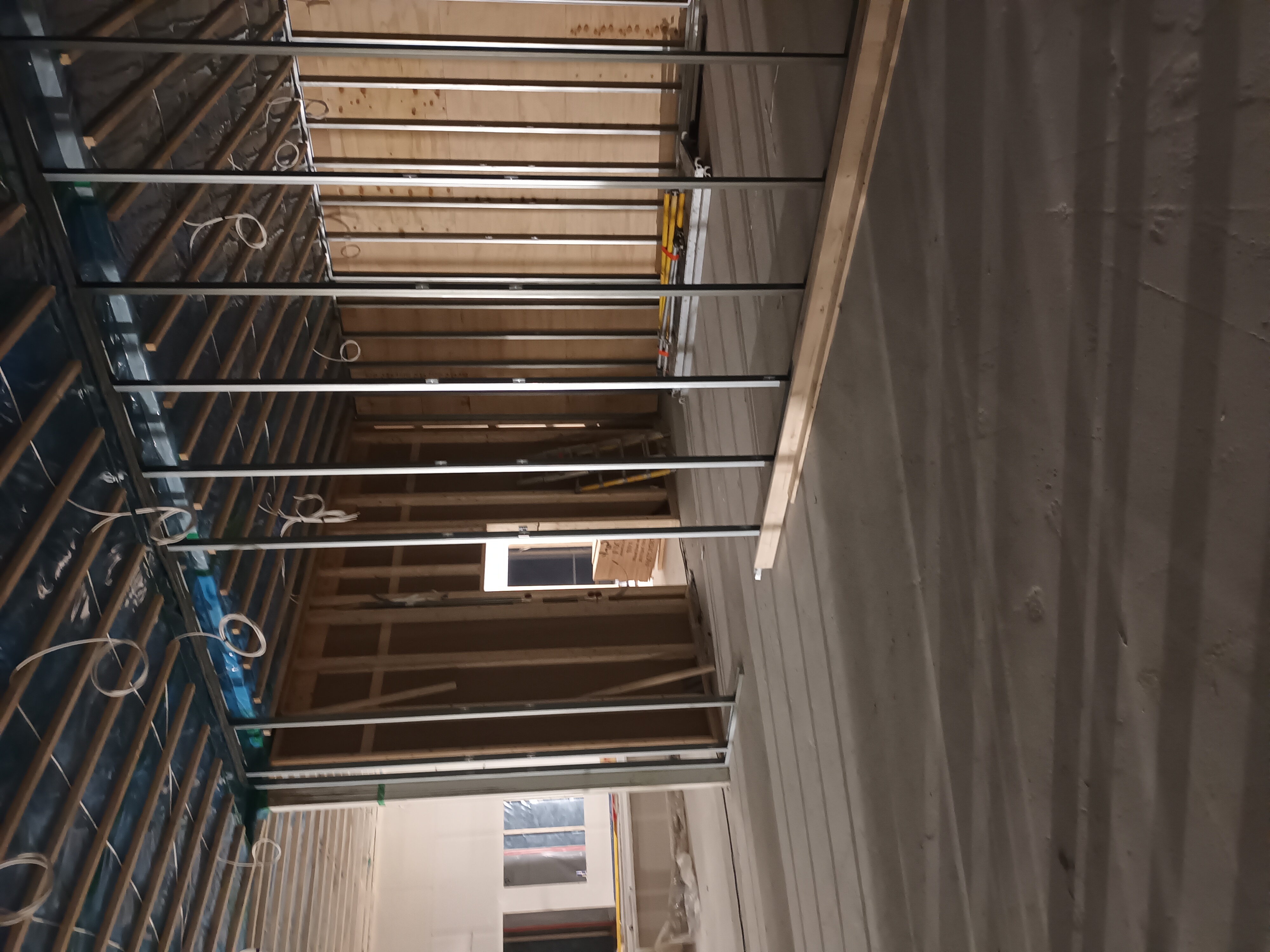

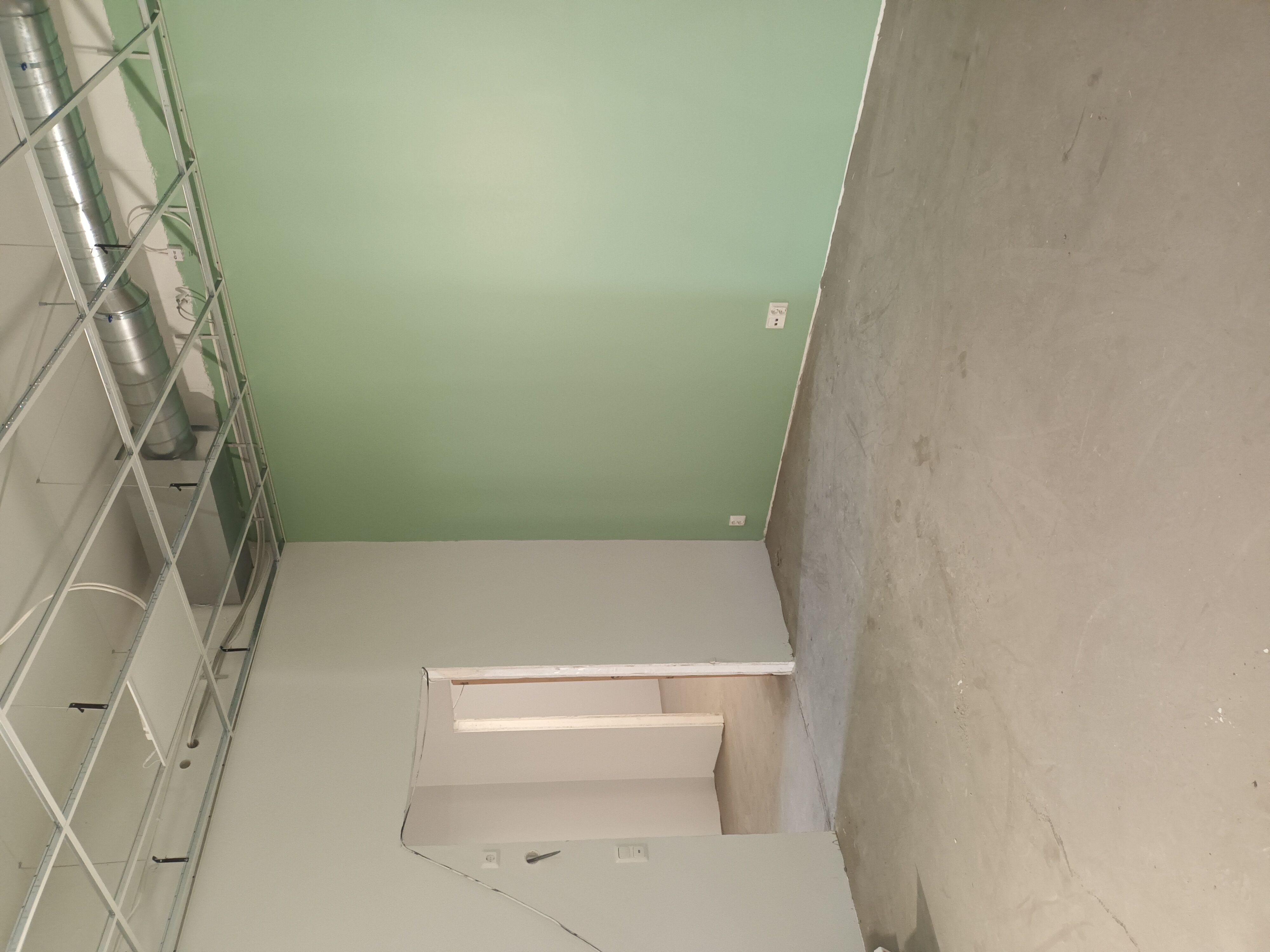

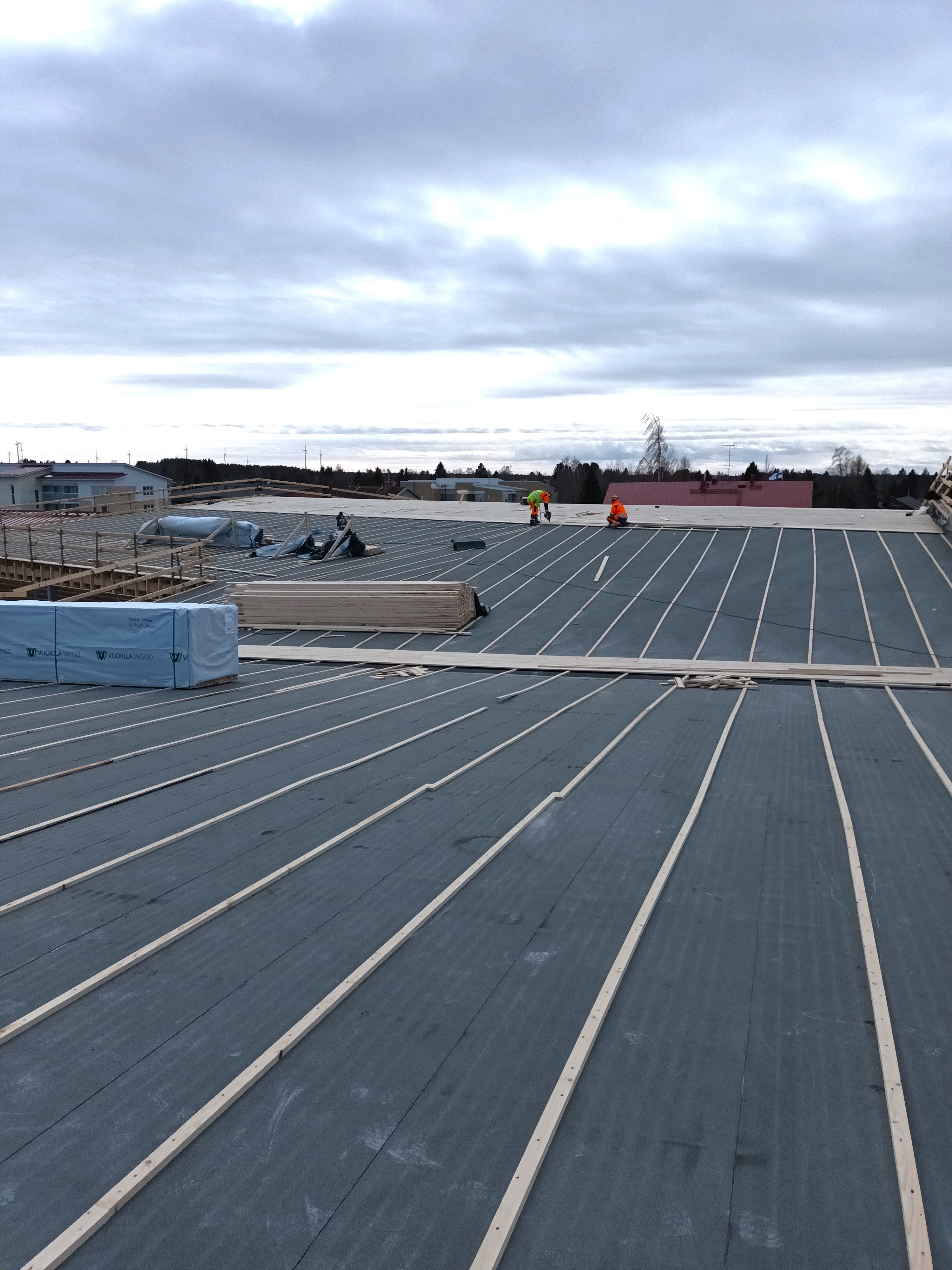

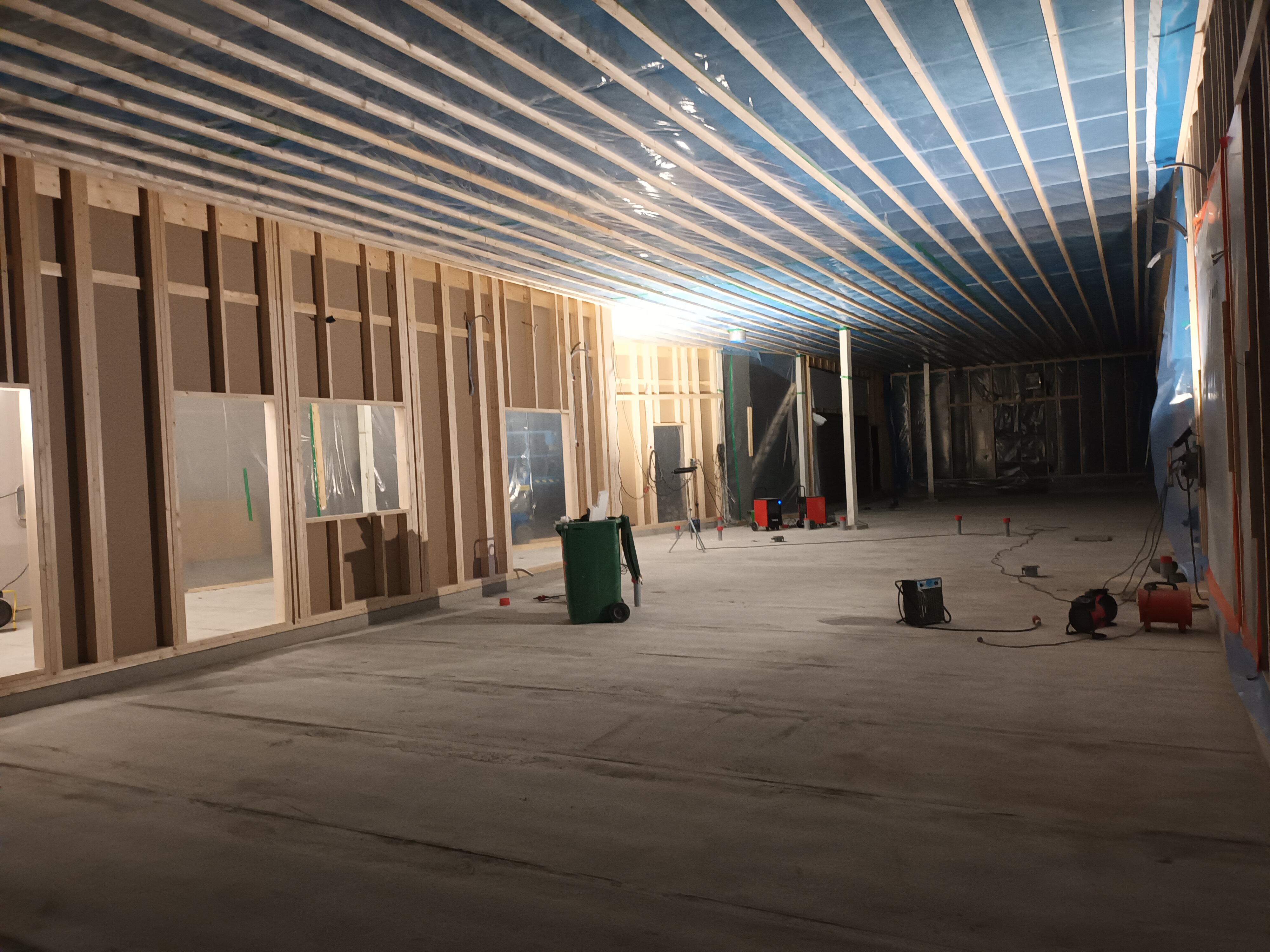

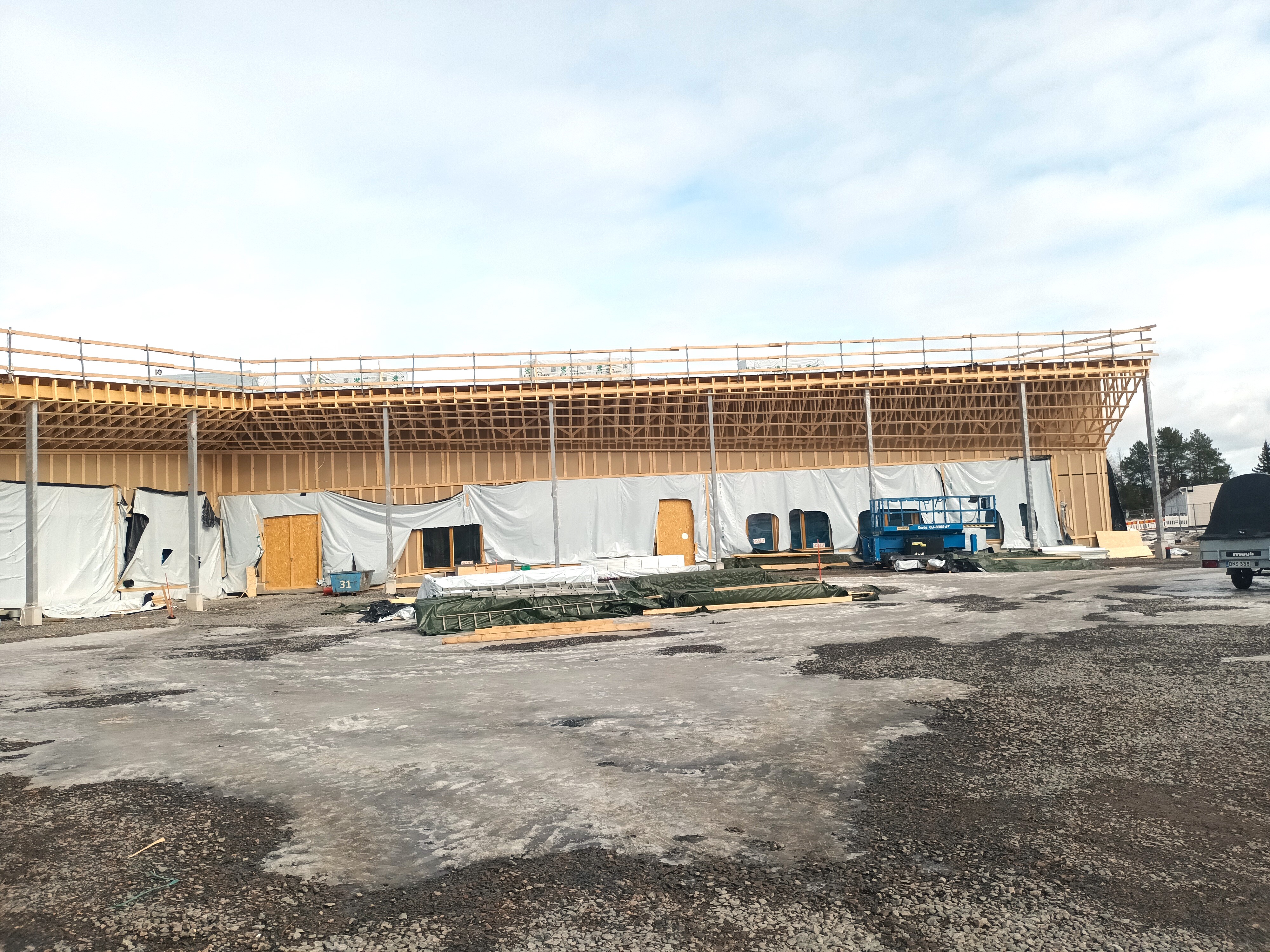

- A- lohkolla asennetaan yläpohjan höyrynsulkumuovia ja koolauksia. Pintalaattojen valutyöt alkavat ensi vuoden alussa A- lohkolla
- B- lohkon loppusuoralla vesikattotöiden osalta
- C- lohkolla asennetaan viimeisiä ristikoita
- Marraskuu 2024
-
Viime viikkojen haasteellisista sääolosuhteista huolimatta ulkoseinäelementeistä ja kattoristikoista yli 50 % asennettu ja vesikaton levytystyöt aloitettu
-
-

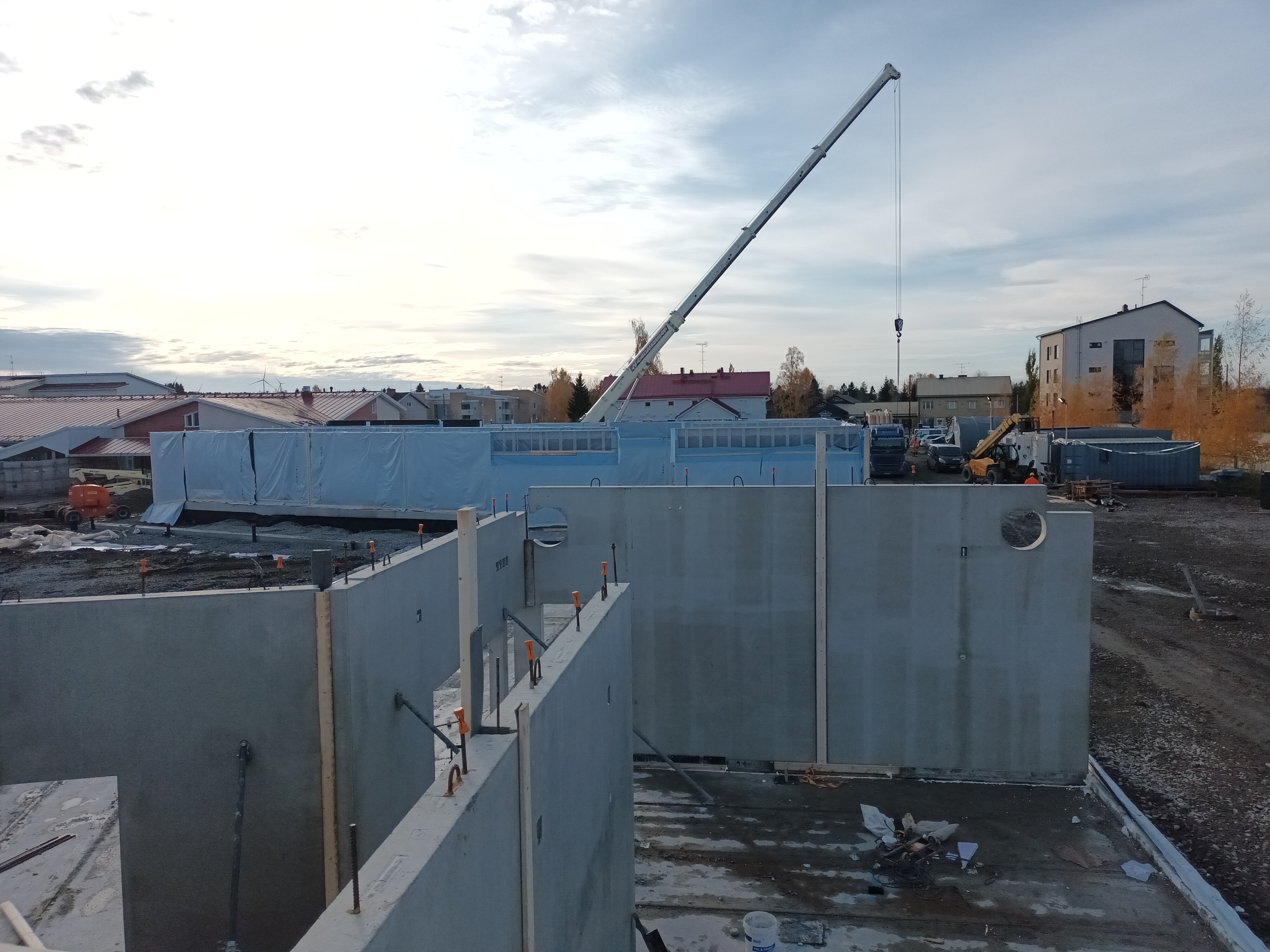

Lokakuu 2024

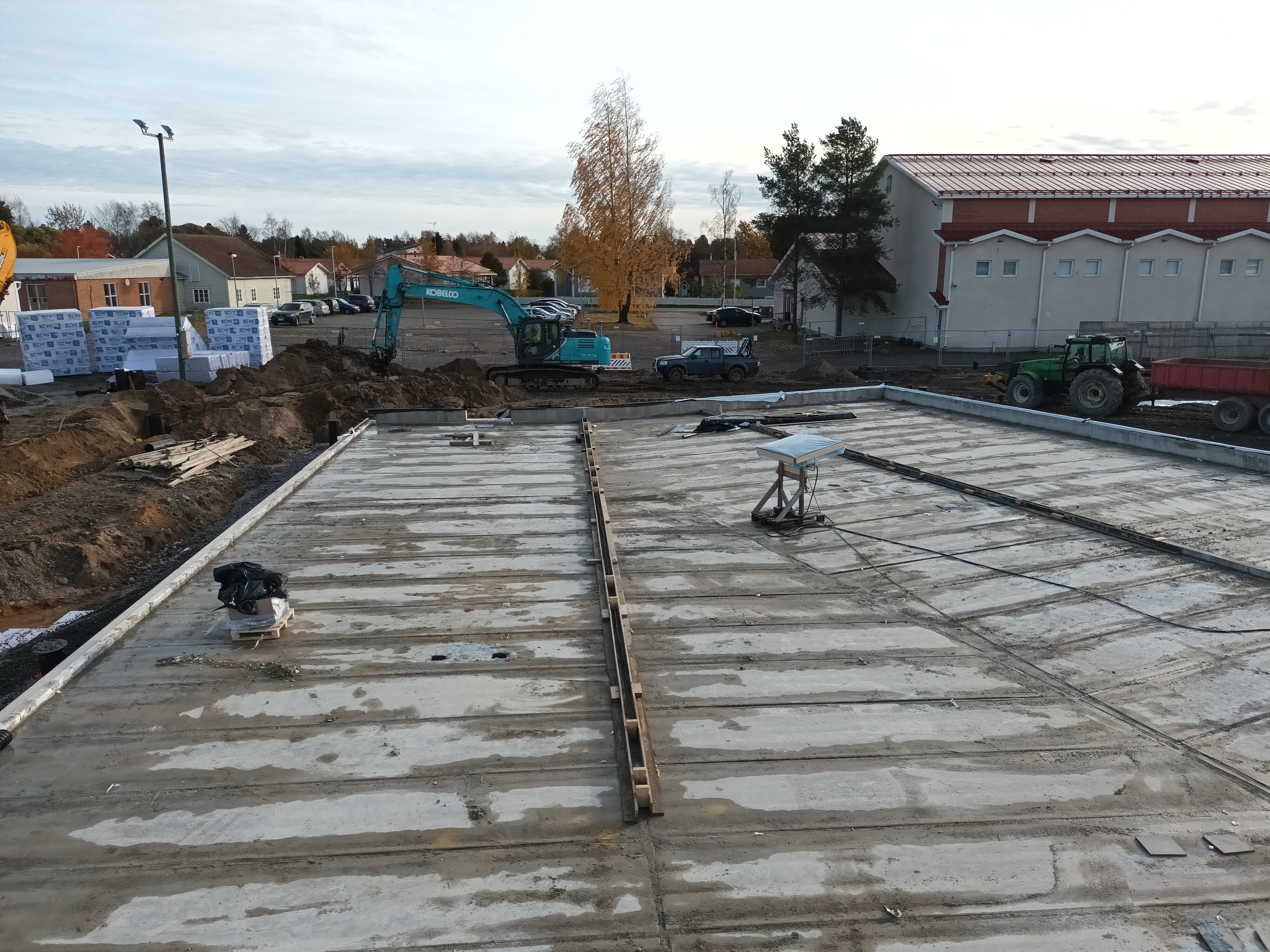

- Ulkoseinä- ja väliseinäelementeistä on asennettu noin 30 %
- teräsrakenteiden/-pilareiden asennustyöt aloitettu
- ulkopuolen täyttötyöt meneillään
- viemäröintityöt meneillään

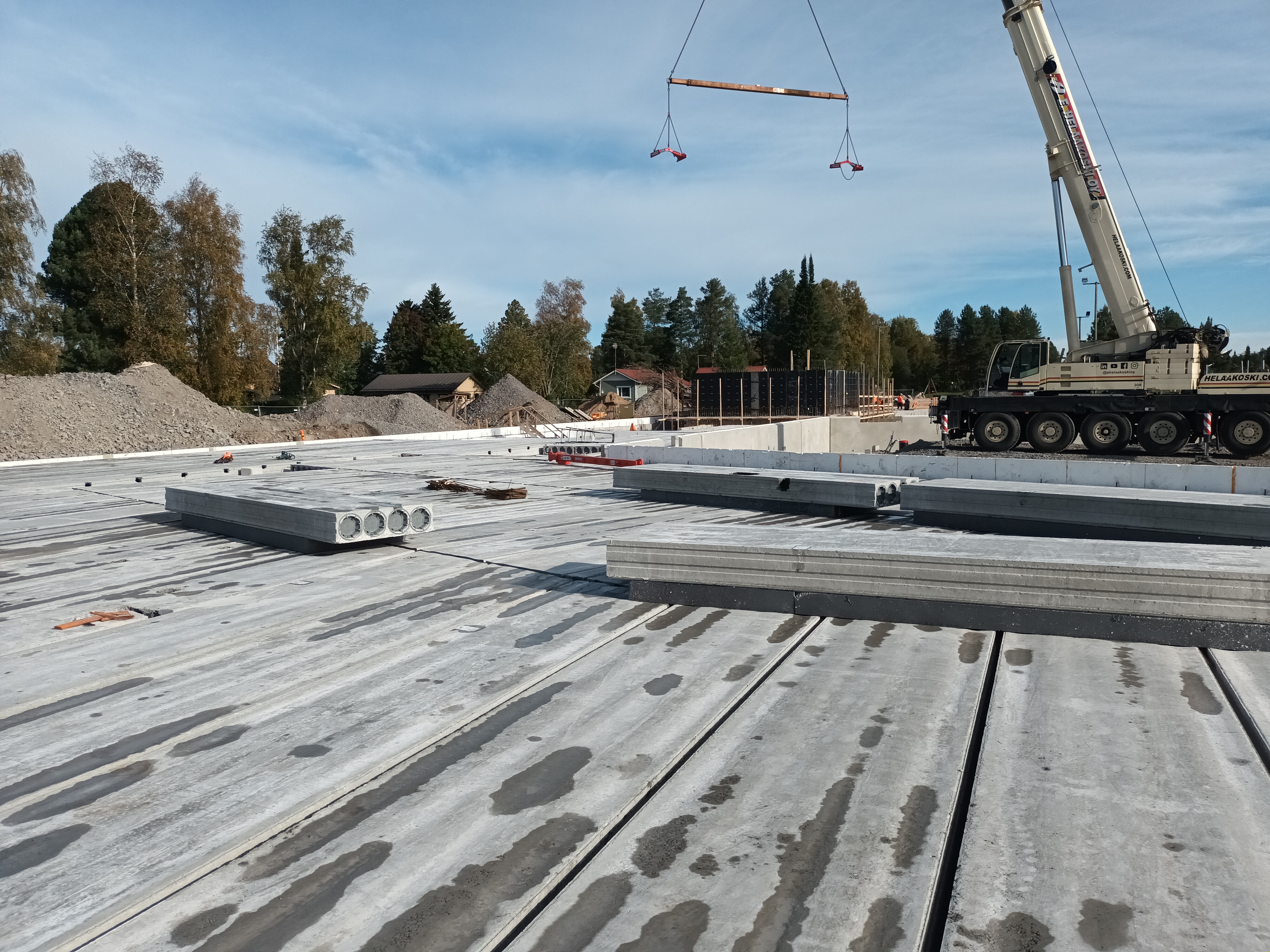

- A- lohkon kattoristikot toimitettu työmaalle, asennus alkaa viikolla 43
- Tulevia töitä lähiviikkojen aikana ovat 2. kerroksen (konehuoneen) ontelolaattojen, b- lohkon ulkoseinäelementtien sekä vesikattorakenteiden asennustyöt
- Syyskuu 2024

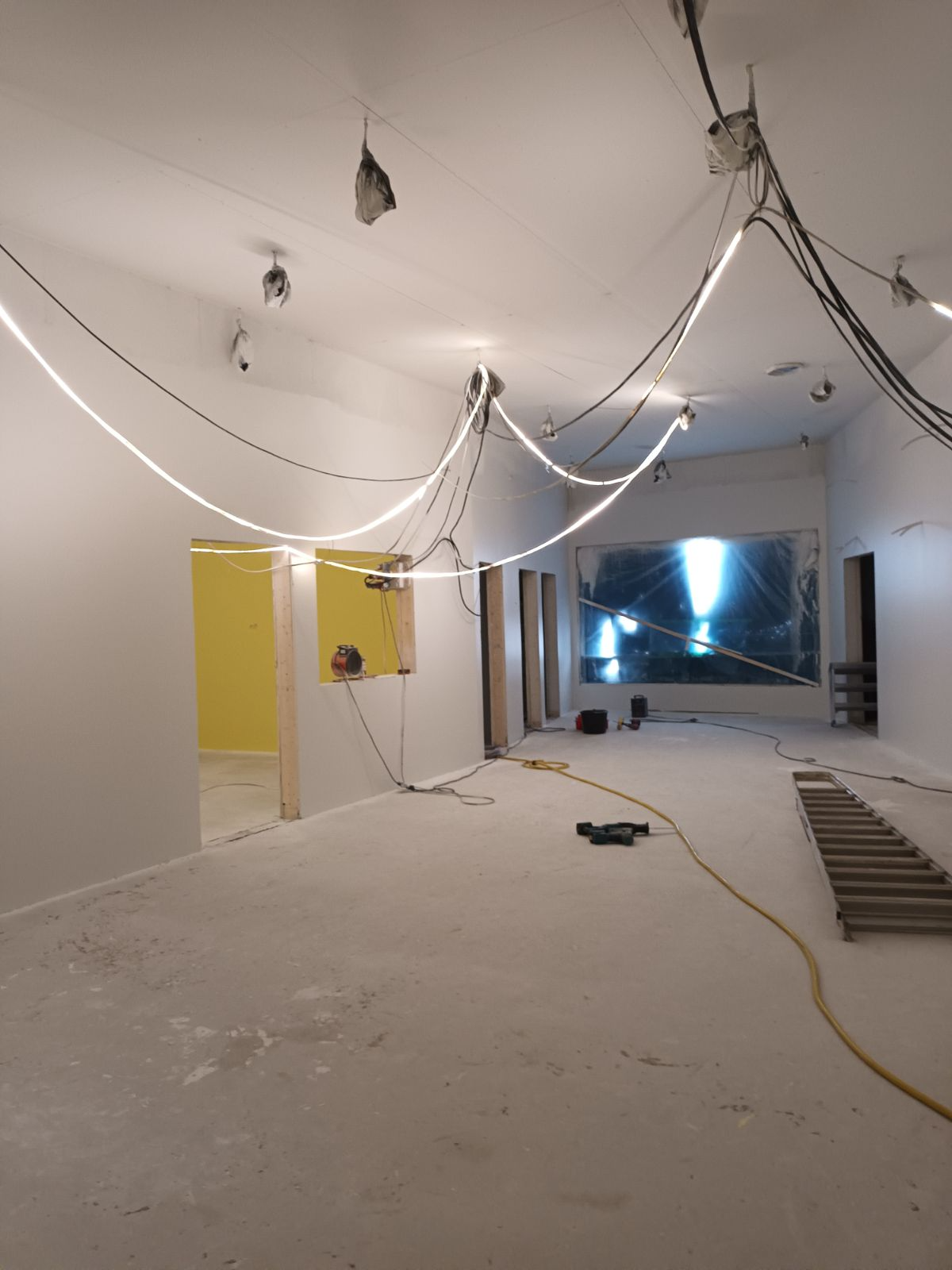

- sokkelielementtien asennuksen ja täyttötöiden jälkeen viikolla 38 on aloitettu alapohjan ontelolaattojen asennustyöt.
- Myös muut muotti- ja raudoitustyöt sekä piha-alueen sadevesiviemäröintityöt etenevät aikataulussa.
- Heinäkuu 2024

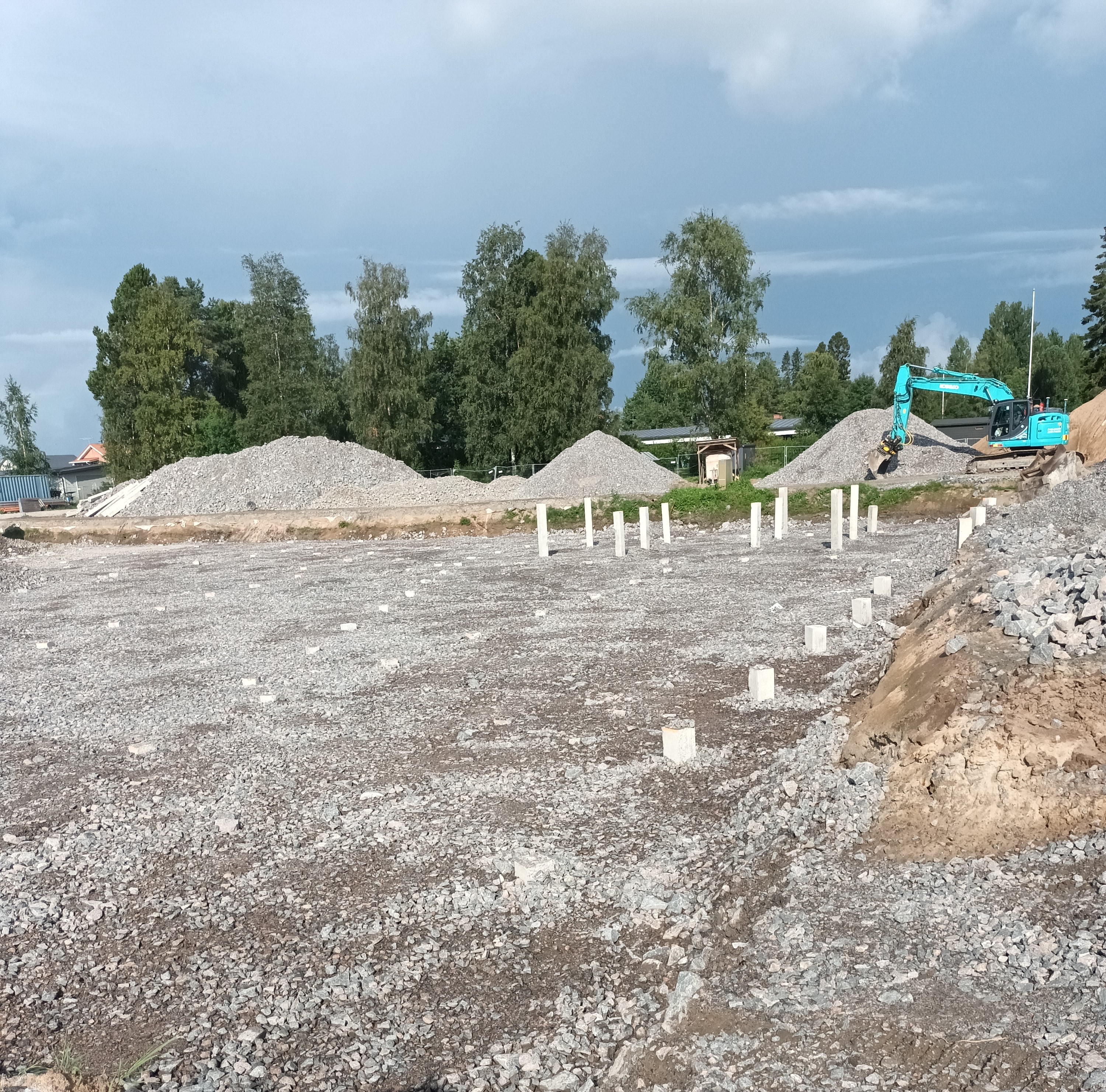

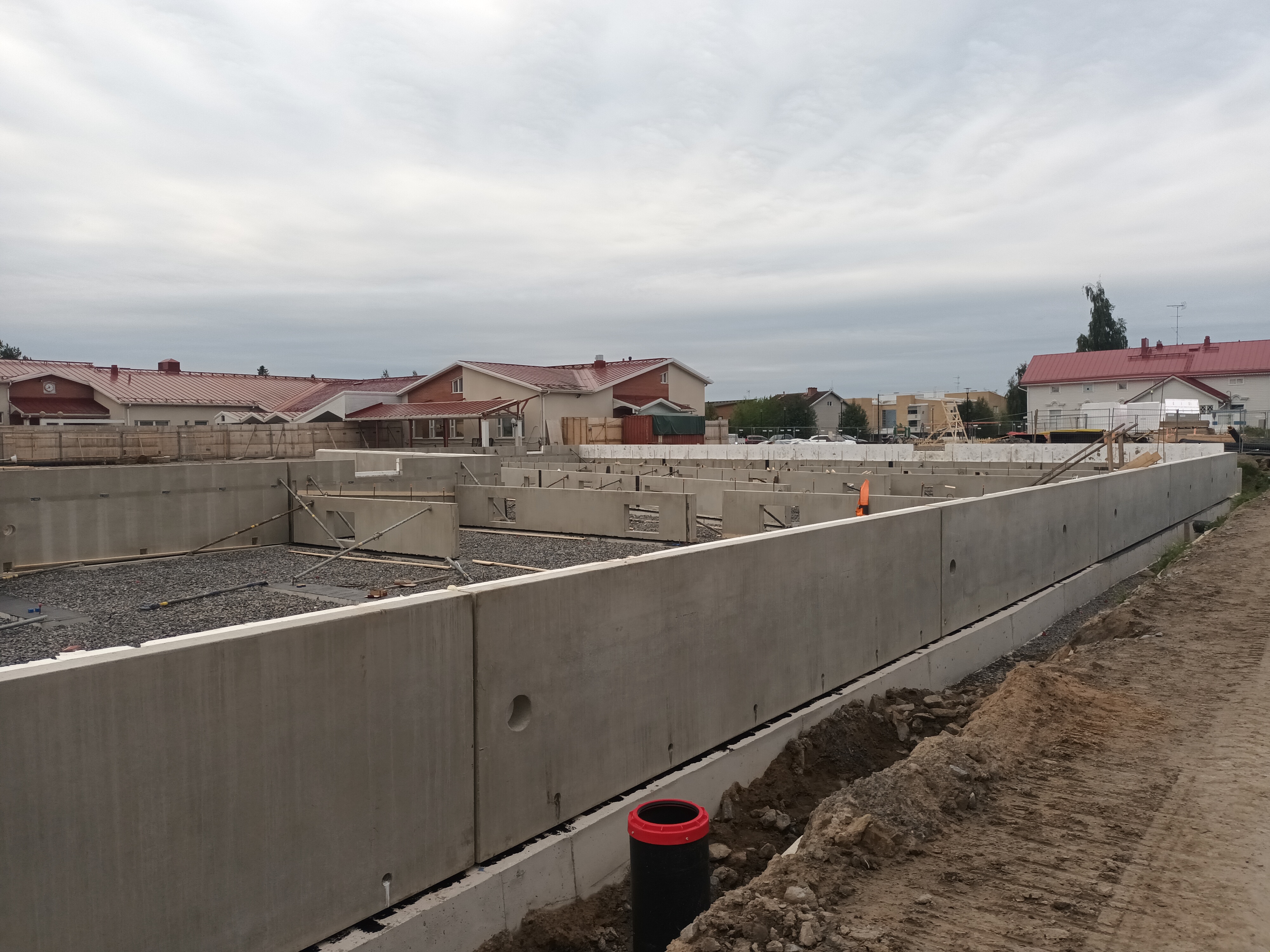

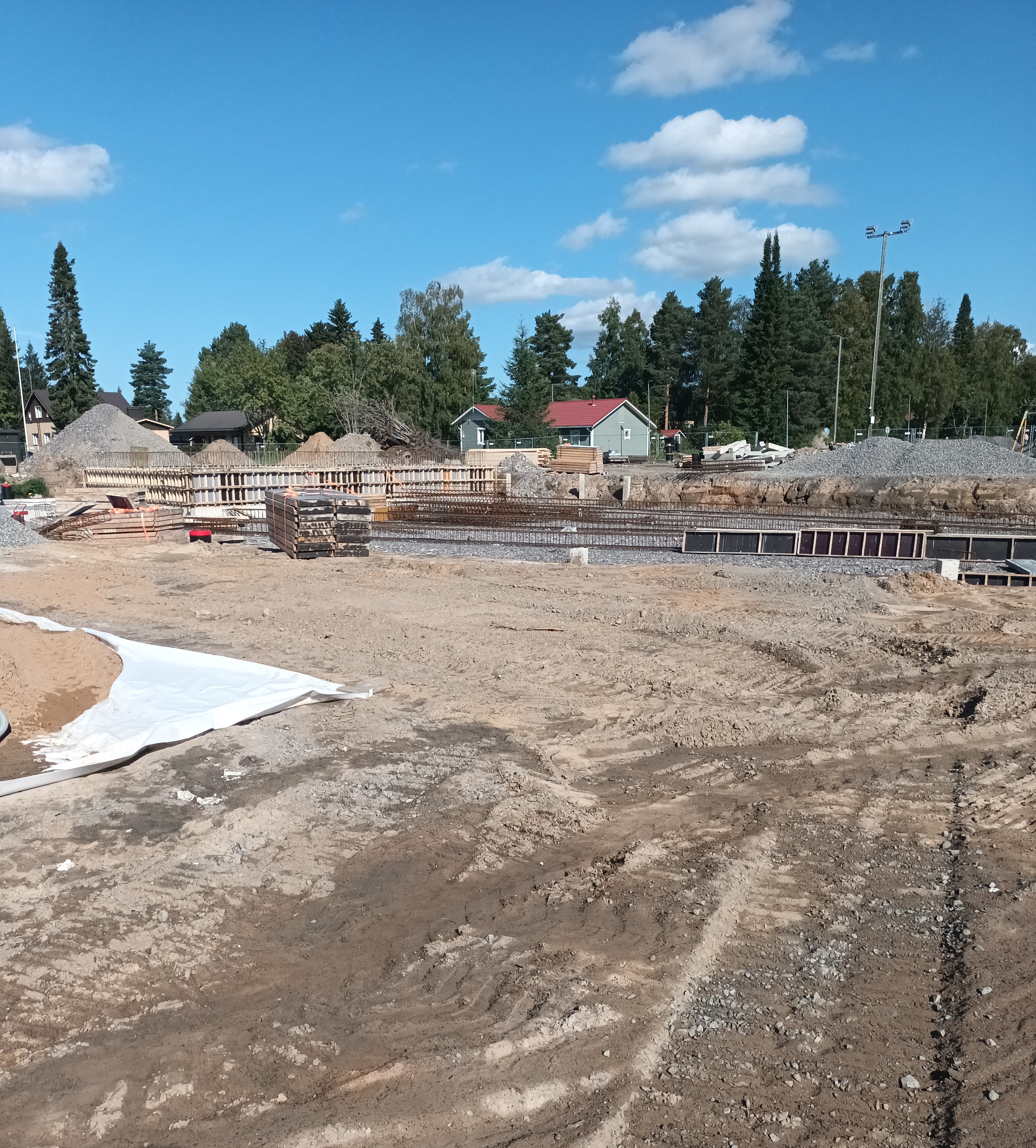

- paalutustöiden jälkeen, alkoivat anturoiden muotti- ja raudoitus- ja betonointityöt.
- Kesäkuu 2024

- Varhaiskasvatuskeskuksen rakennustyöt käynnistyivät 17.6. työmaan perustamisella ja kaivutöillä.
- Kalajoen keskustaajaman varhaiskasvatuskeskuksen rakentaminen on käynnistynyt rakennushankkeeseen liittyvien liikennejärjestelyjen muutostöillä 4.6.2024 alkaen.
Päätöksenteko
- Tekninen lautakunta on valinnut (8.5.2024 § 31) urakoitsijat seuraavasti:
- Rakennusurakoitsijaksi Rakennus MiiRA Oy (1106411-4)
- Putkiurakoitsijaksi Ylivieskan LVI Oy (0486758-4)
- Ilmanvaihtoautomaatiourakoitsijaksi PPE Service OY (25108958)
- Sähköurakoitsijaksi NK Tekniikka Oy (FI29521846)
- Tekninen lautakunta on hyväkynyt (7.2.2024 § 6) Kalajoen keskustaajaman varhaiskasvatuskeskuksen pääpiirustukset
- Kaupunginhallitus on hyväksynyt (22.1.2024 § 24) MRL 171 § poikkeaminen kiinteistöllä 208-406-53-58
- Kaupunginhallitus on hyväksynyt (12.6.2023 § 160) Kalajoen keskustaajaman varhaiskasvatuksen hankesuunnitelman.
Hankkeen alustava aikataulu
- Vanhan osan purku (Pohjankylän koulun vanha osa) 2023
- Uuden varhaiskasvatuskeskuksen suunnittelu 2023–2024
- Rakentaminen alkaa kevät 2024 ja valmistuu syksyllä 2025
- Vanhan koulurakennuksen purkaminen 2026
Hankinnat
- Pohjankylän vanhan osan purku, Maansiirto Harry Mäkelä Oy
- Suunnittelu:
- Arkkitehtisuunnittelu, Arkkitehtitoimisto Tähti-set Oy
- Sähkösuunnittelu, Ins.tst.pk-suunnittelu Oy
- RAK ja GEO-suunnittelu, Suunnittelu Laukka Oy
- Akustiikkasuunnittelu, A-insinöörit suunnittelu Oy
- LVIA-suunnittelu, Sitowise Oy
Himangan varhaiskasvatuskeskus, suunnitellaan vuonna 2025 ja rakennetaan vuosien 2026–2027 aikana (talousarvio 2025).
Laajuus noin 1 200 kem2. Kustannusarvio 3,9 M€ sis. ensikertaisen kalustamisen.
Kalajoen kaupunginvaltuusto on 24.09.2024 § 68 päättänyt kaupunginhallituksen esityksestä, että Lukiolle rakennetaan uudet tilat Merenojan yhtenäiskoulun yhteyteen.
- Hankkeen laajuus noin 3 000 m2
- Kustannusarvio 8,5 M€.
- Hankkeessa kiinnitetään huomioita arkkitehtuuriin ja rakennuksesta pyritään tekemään kaupunkikuvallisesti näyttävä.
- Suunnittelu vuonna 2025, rakentaminen vuosina 2026-2027 (talousarvio 2025).
Kalajoen kaupunginvaltuusto on 24.09.2024 § 68 päättänyt kaupunginhallituksen esityksestä, että Merenojan urheilupuistoon rakennetaan liikuntatila.
- Kustannusarvio 4,5 M€.
- Laajuus 2250m2.
- Suunnittelu vuonna 2025 ja rakentaminen vuonna 2026-2027 (talousarvio 2025)
Ilmanvaihdon toteutus 2025.
Tilanne
- Kalajoen kaupungin tekninen lautakunta (4.9.2024 § 37) on valinnut Repolan IV-urakoitsijaksi ryhmittymä Larsmo Rör Ab ja Climapro Oy Ab:n.
Toteutuksen ehtona pitkäaikaisia vuokrasopimuksia. Kustannusarvio 15,27 M€.
- Suunnittelu vuonna 2025, rakentaminen 2026-2027 (talousarvio 2025)
Kuntatekniikan investoinnit
Kyseessä on matkailun toimintaympäristön kehittämiseen keskittyvä hanke, jonka avulla mahdollistetaan Perämeren ja Merenkurkun arktisen rannikon merellisen matkailun ja palveluliiketoiminnan kehittäminen sekä Kalajoen Marinan vierasvenesatamaan liittyvän alueen infrastruktuurin toteuttaminen. Tämä toimintaympäristön kehittäminen vauhdittaa ratkaisevalla tavalla merellisen matkailun ekosysteemin rakentumista ja rannikon matkailun kansainvälistymistä.
Marinan alueelle tavoitellaan tulevaisuudessa matkailua ja veneilyä palvelevaa liiketoimintaa, ravintolatoimintaa, kaupallista majoitusliiketoimintaa, merellisiä ohjelmapalveluja sekä erilaisia merellisiä testausympäristöjä hyödyntävää yritystoimintaa.
Tilanne

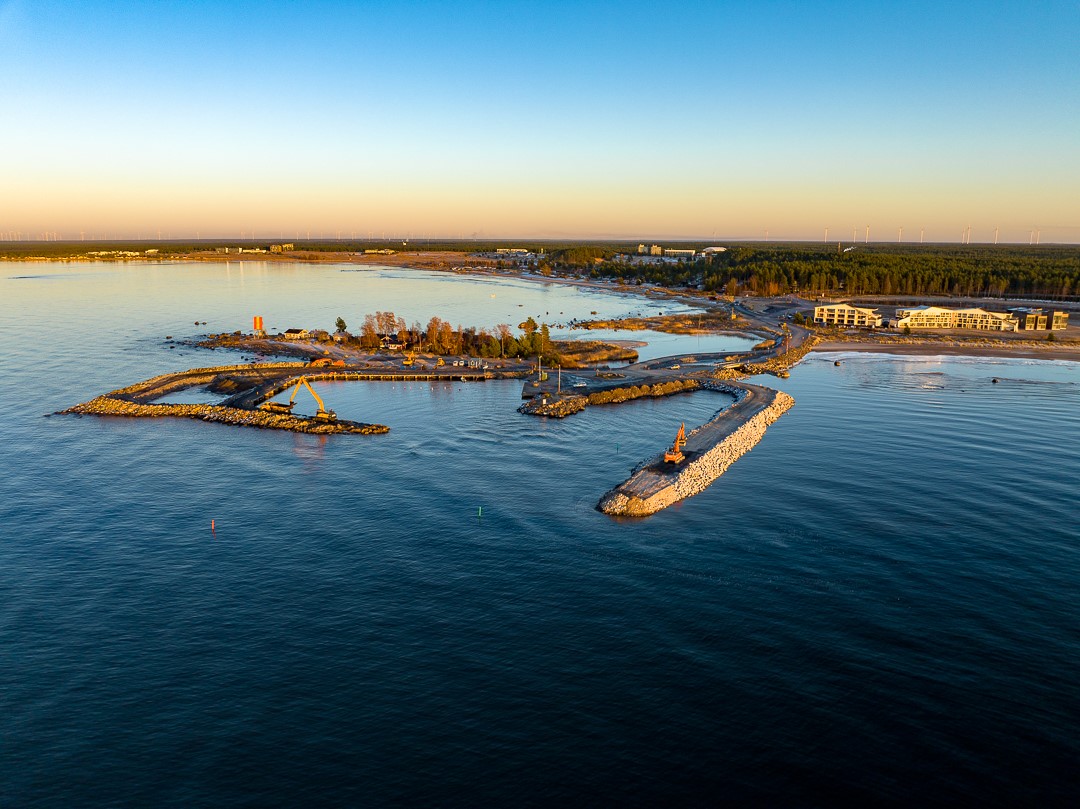

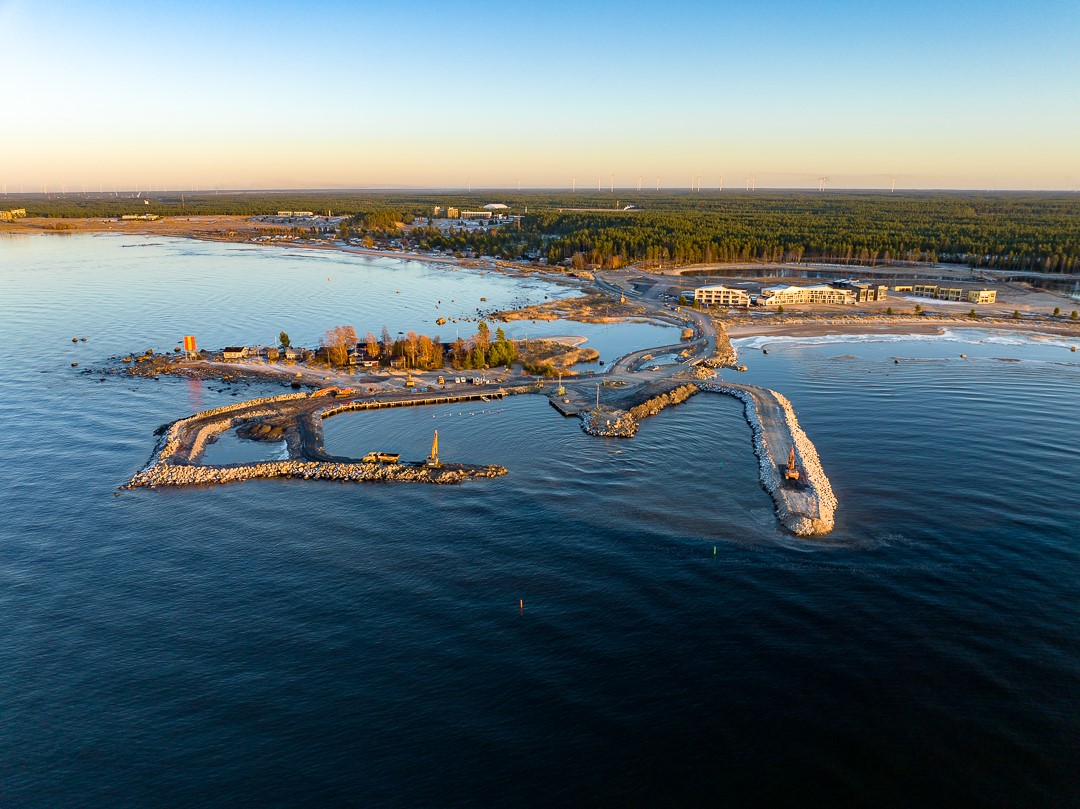

- Kalajoen Marinan aluerakentaminen

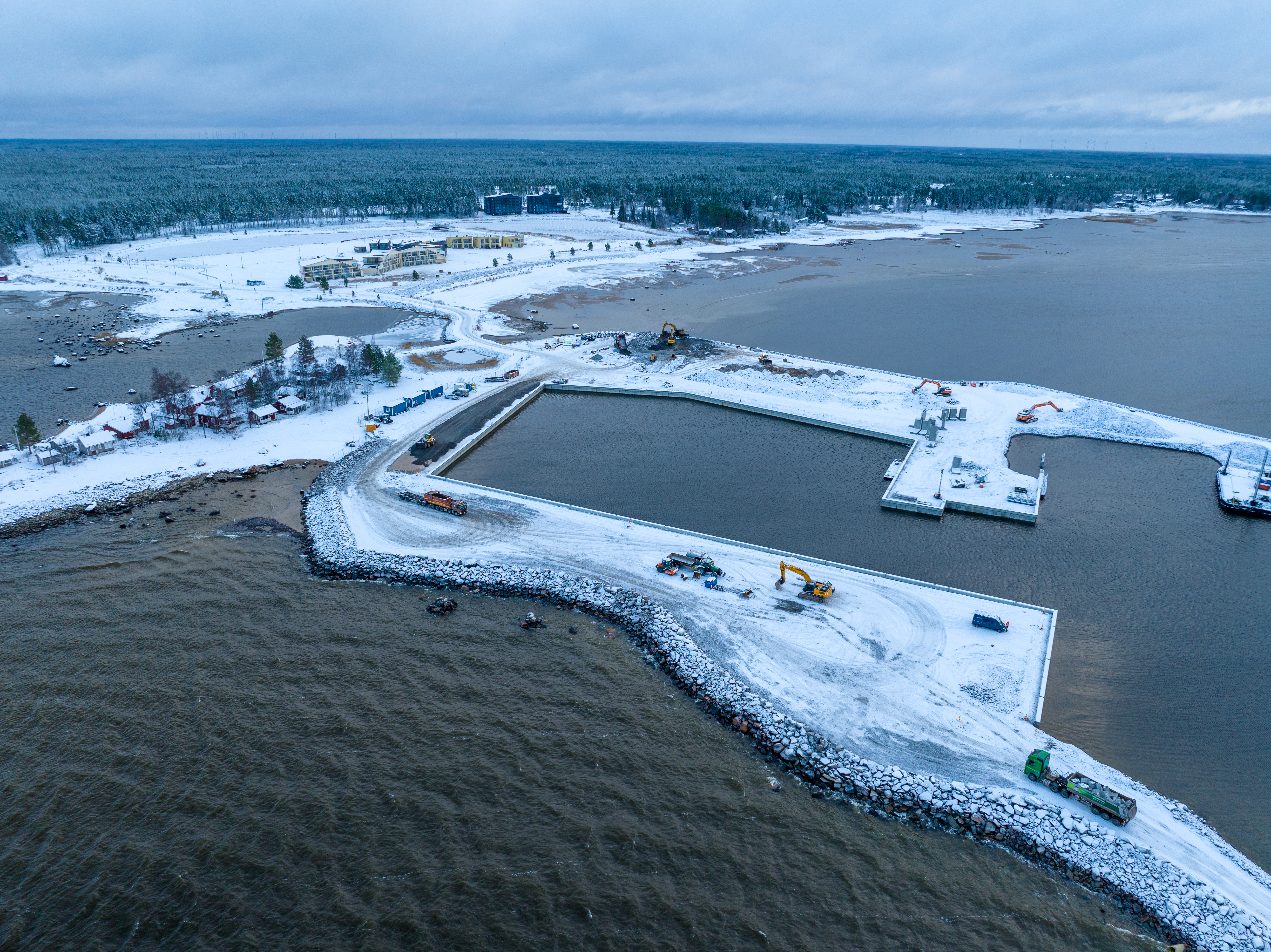

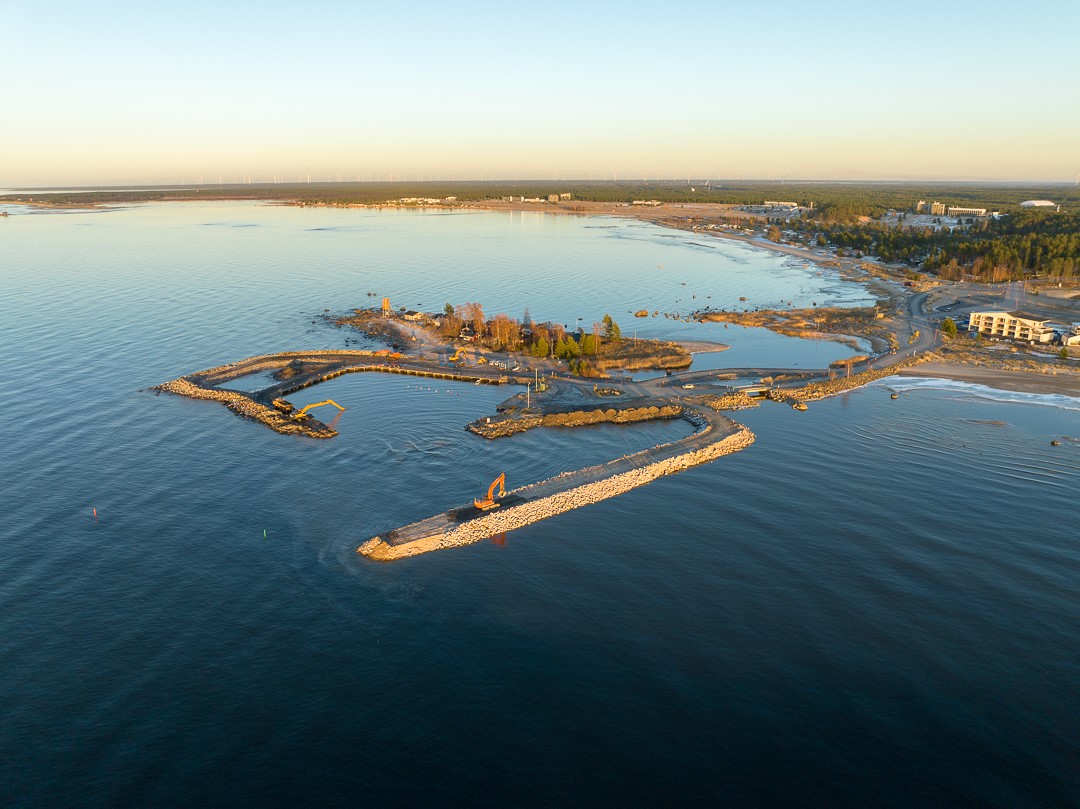

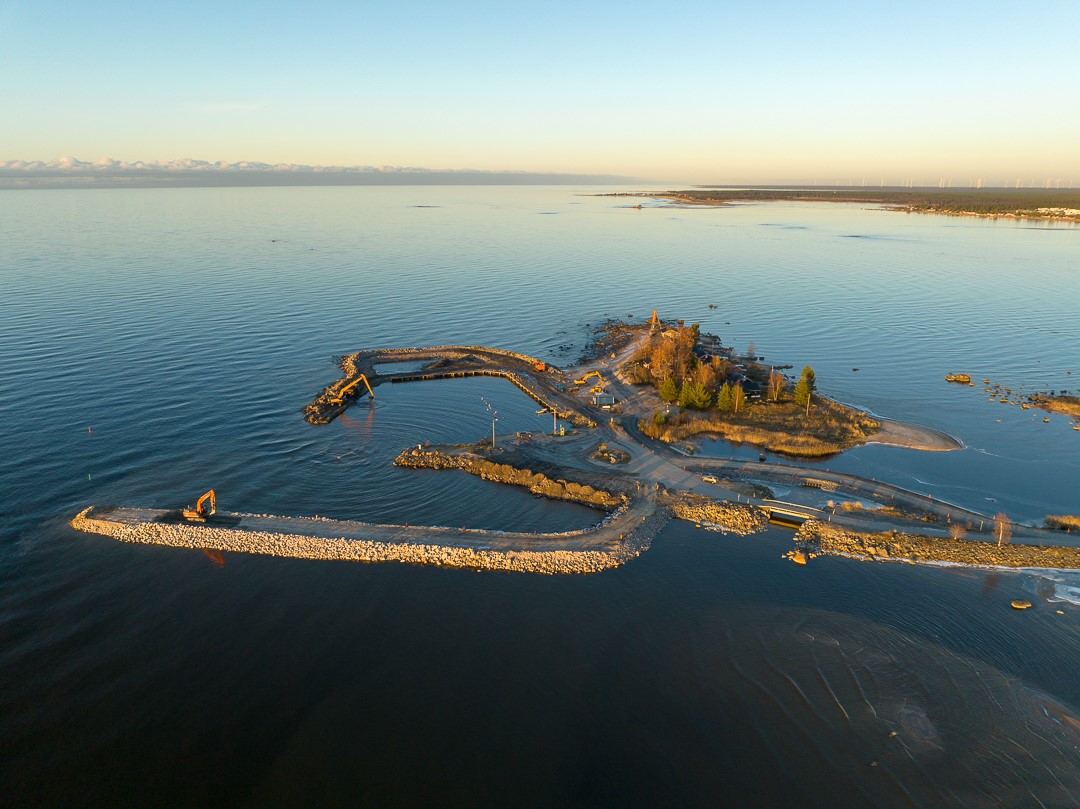

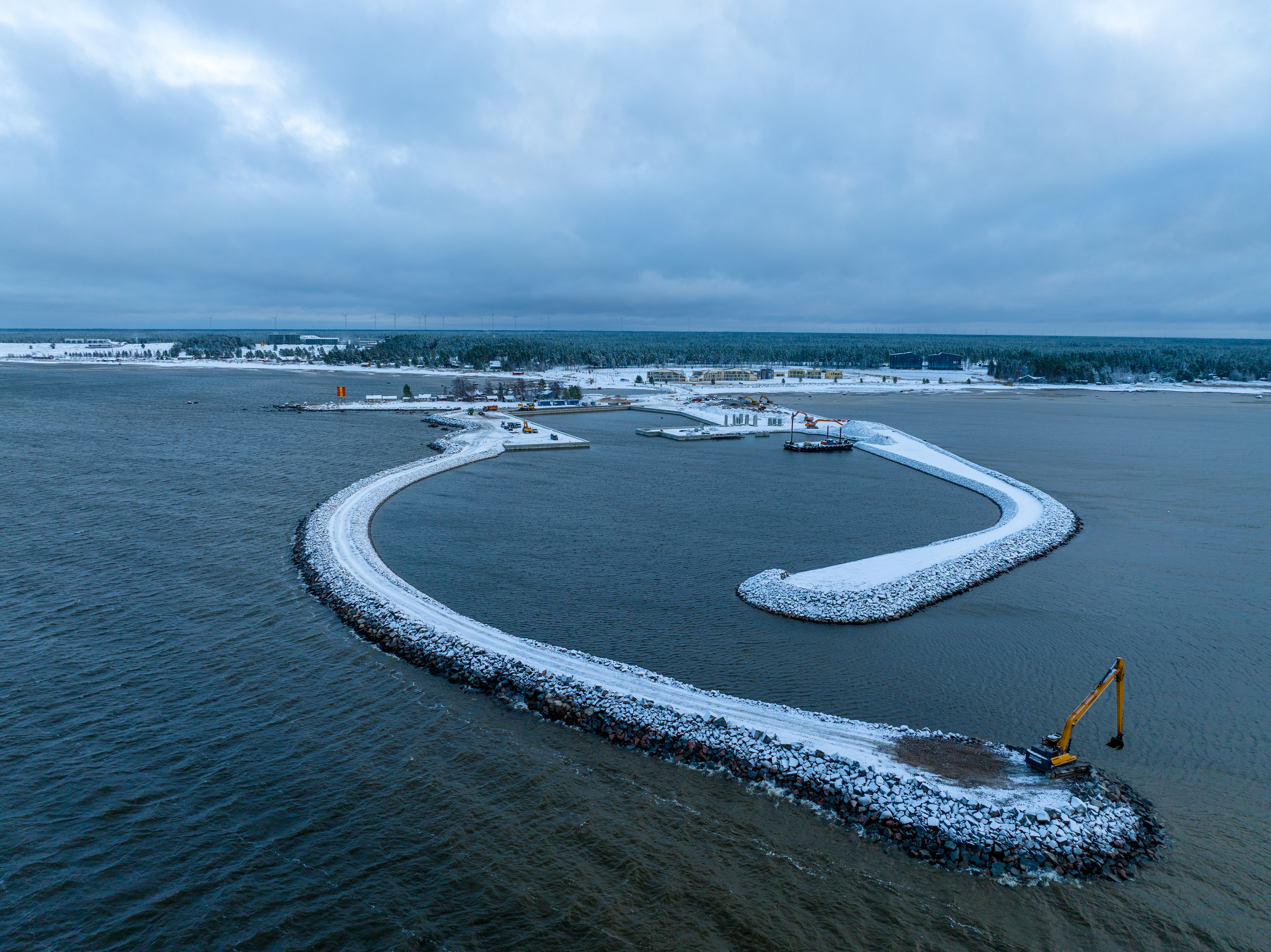

- 11/2024 Marinan rantamuurien urakka alkaa olemaan loppusuoralla. Syksyn aikana on käynnistynyt vesihuollon rakentaminen ja Marinan sillan urakoitsijaksi on valittu vesihuoltourakkaa suorittanut Mestek Oy. Sillan rakentaminen aloitetaan heti vuoden 2025 alussa. Huolto- ja yhteysaluslaiturin suunnittelu on valmistunut ja kilpailutusaineiston valmistelu on aloitettu.
-

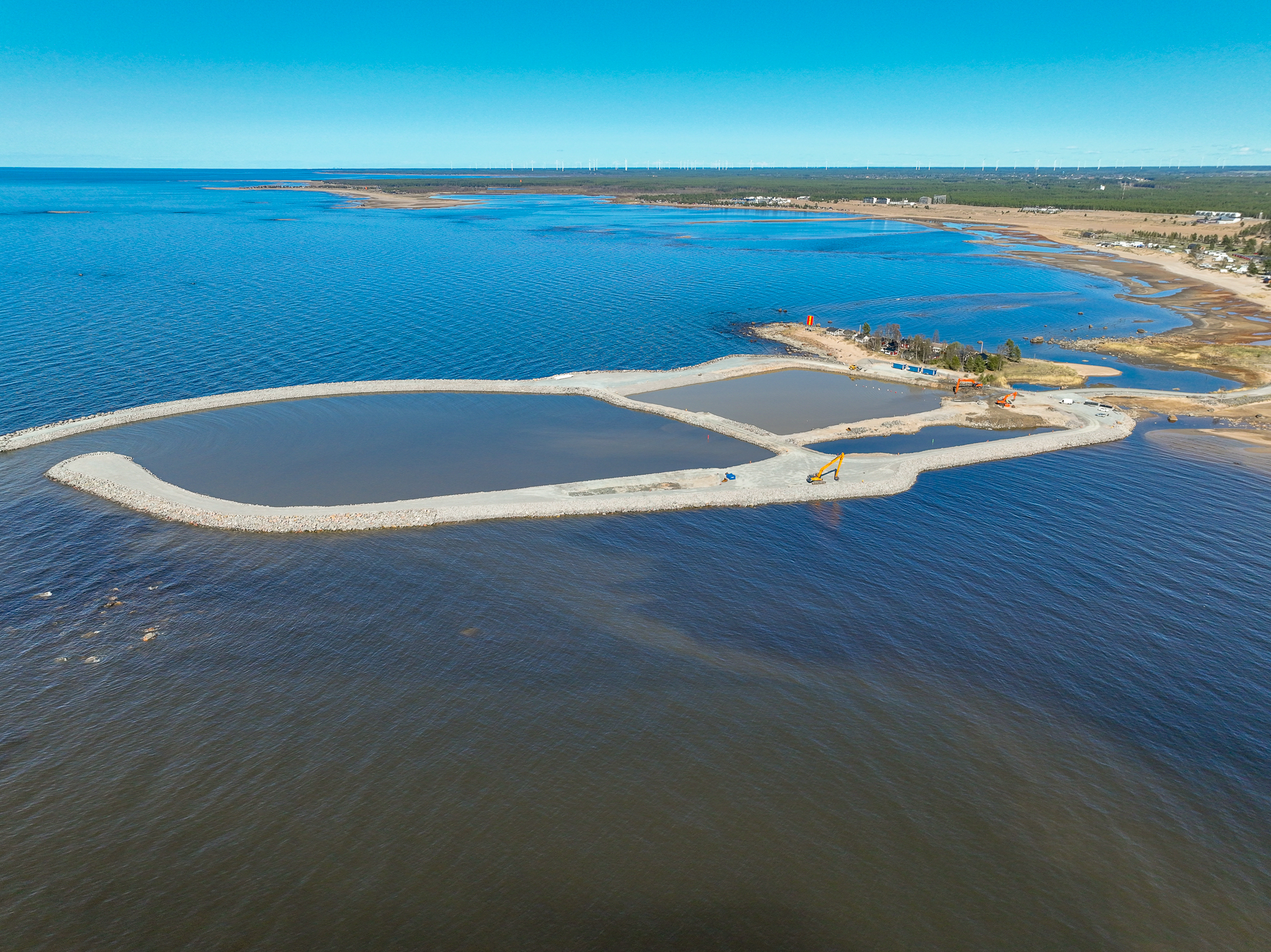

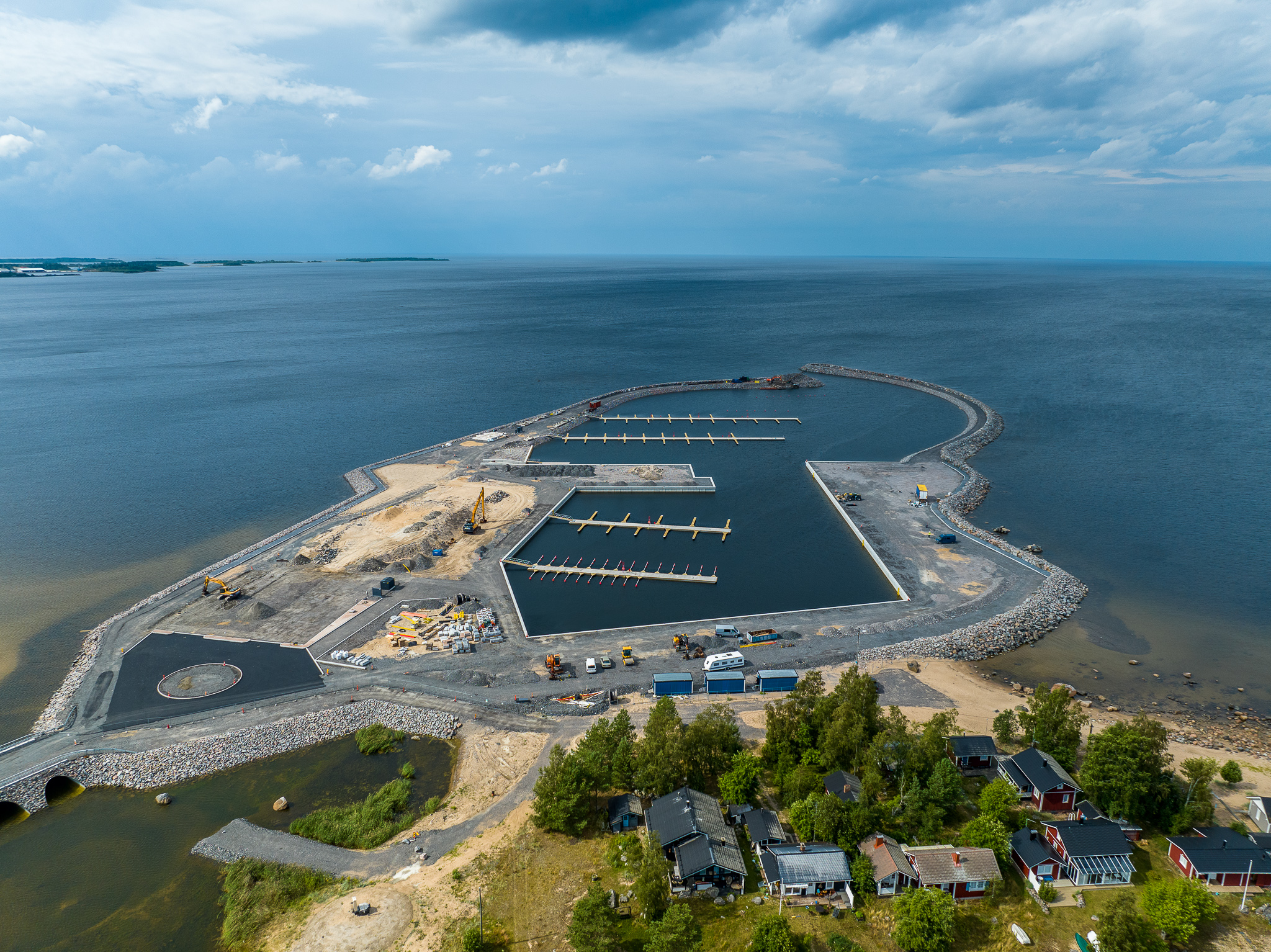

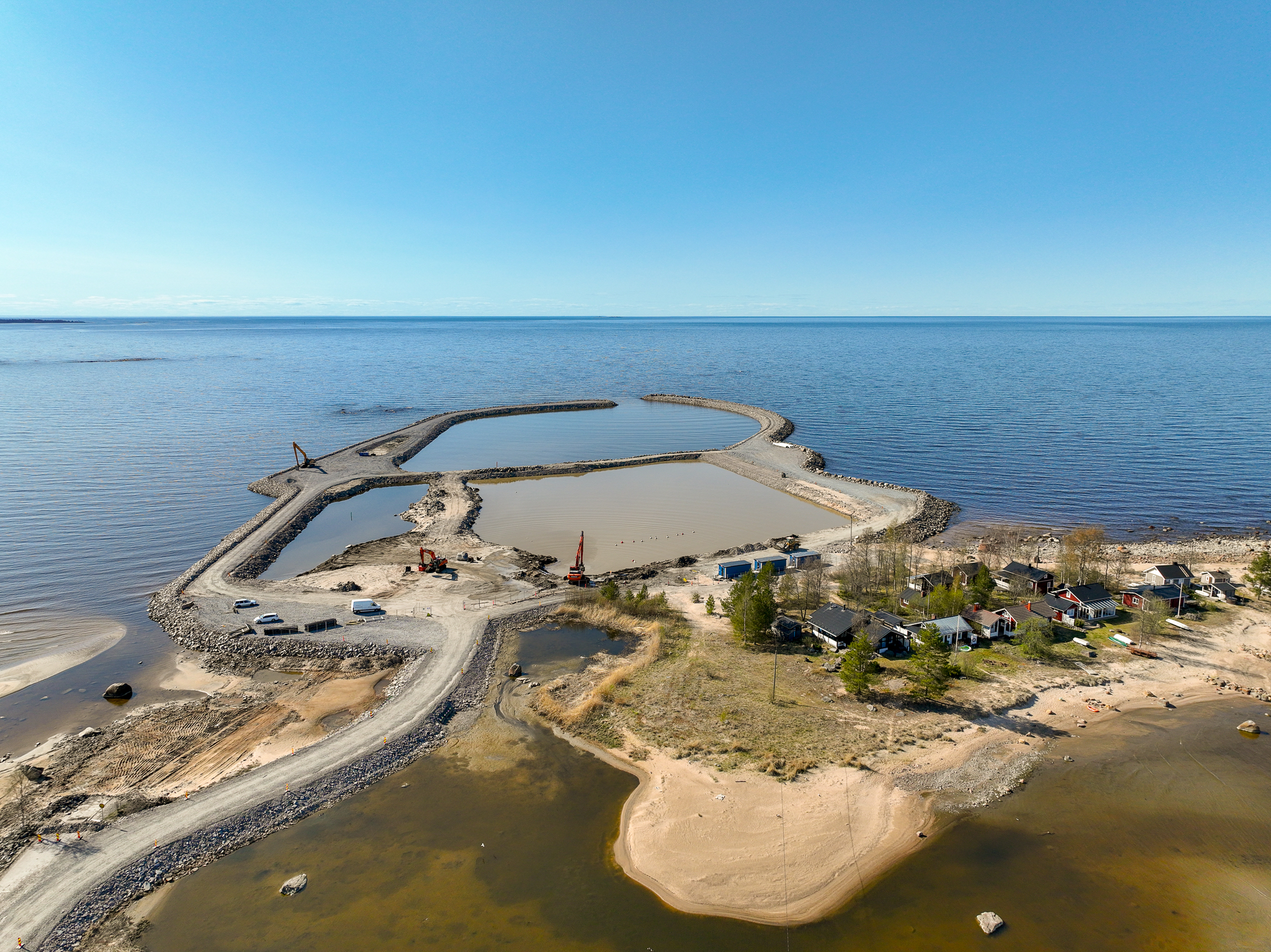

5-6/2024 Urakoitsija Oteran Oy on aloittanut rantalaiturielementtien asennuksien valmistelevat työt. Elementtiasennukset alkavat kesäkuun alussa ja jatkuvat syksyyn saakka, jonka jälkeen valetaan elementtien reunapalkit. Urakan työt jatkuvat vuoden vaihteeseen saakka. Pohjoisen aallonmurtajan loput noin 60 metriä ja viimeistelytyöt aloitetaan loppukesästä.

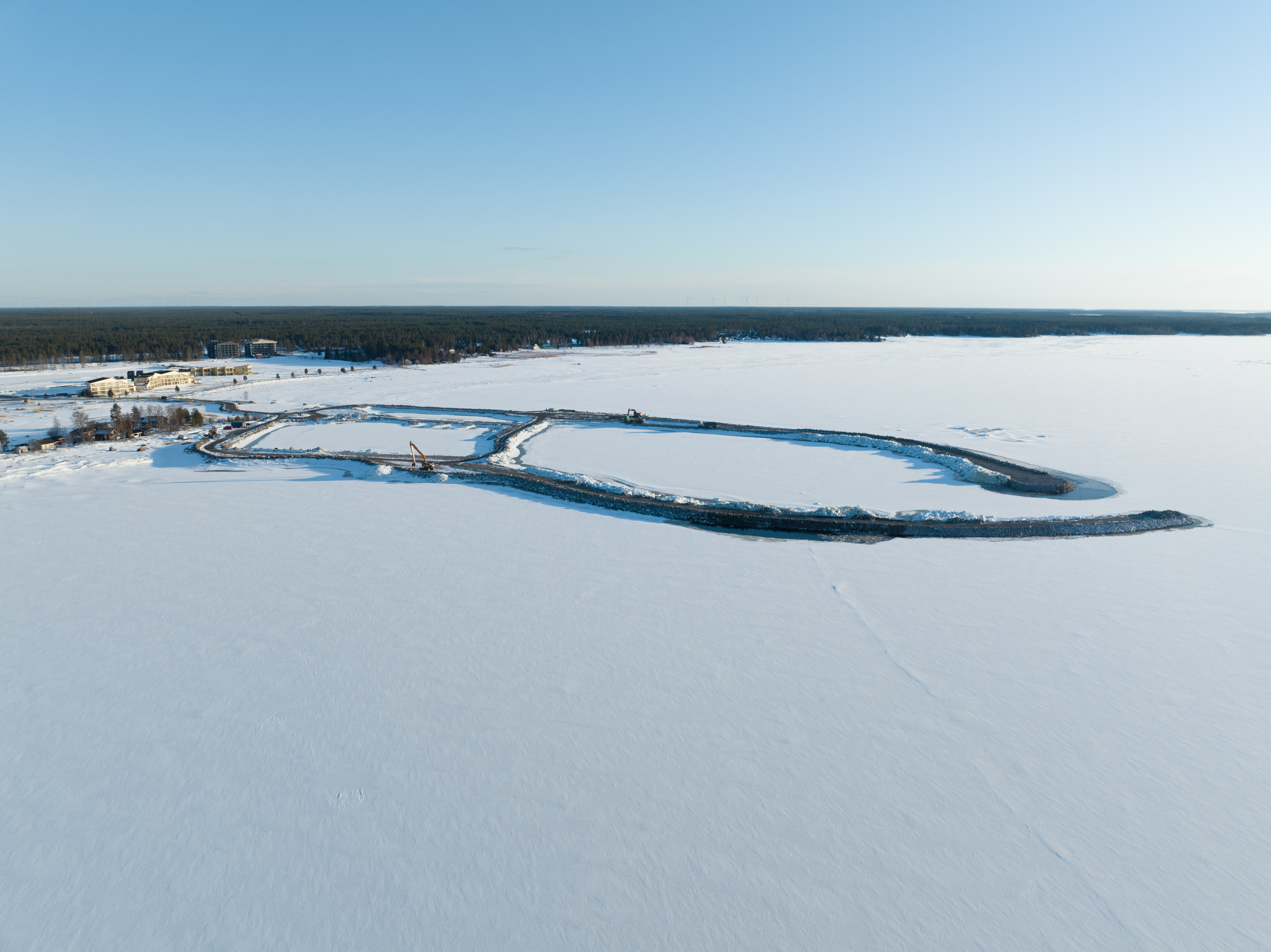

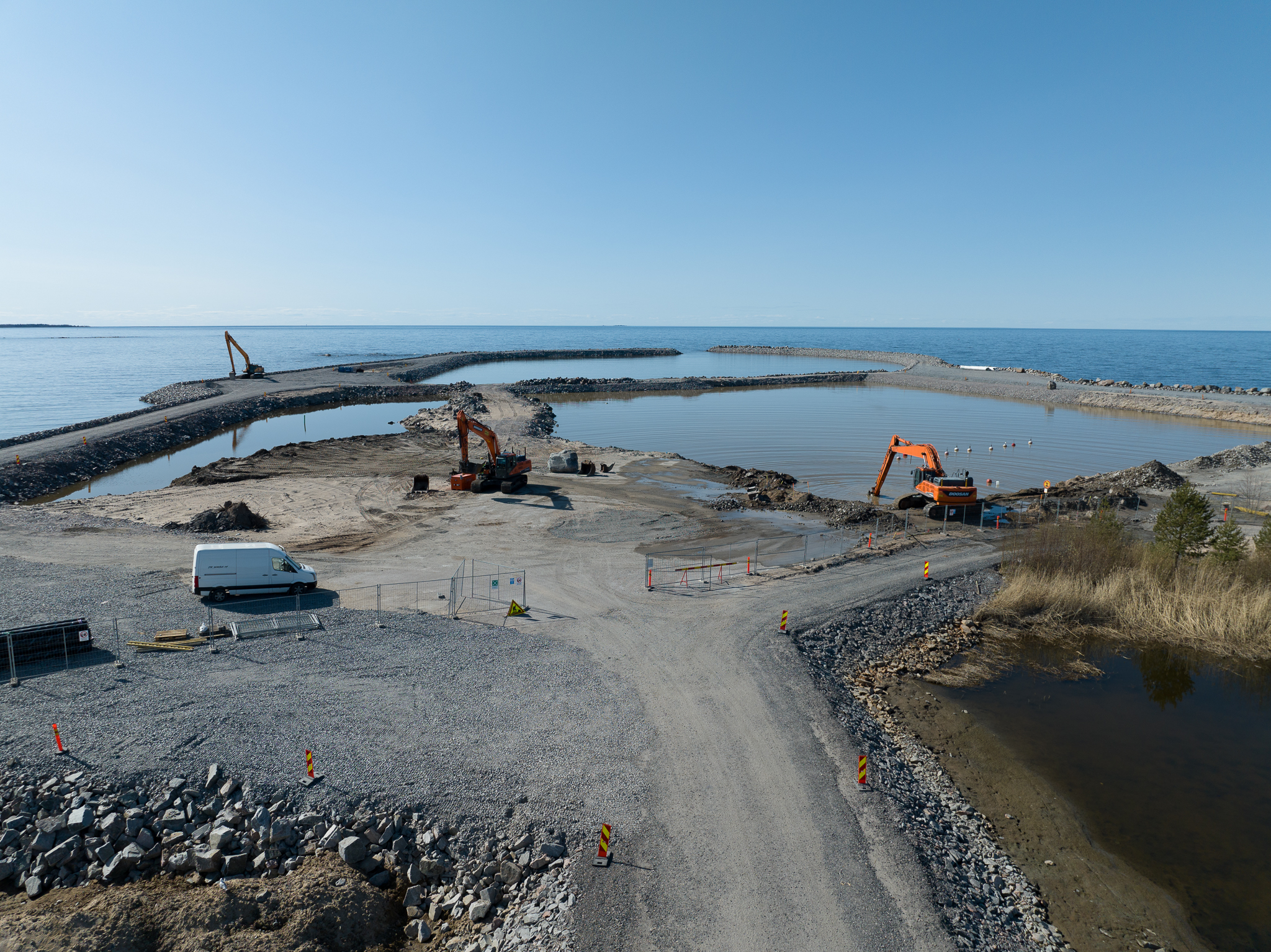

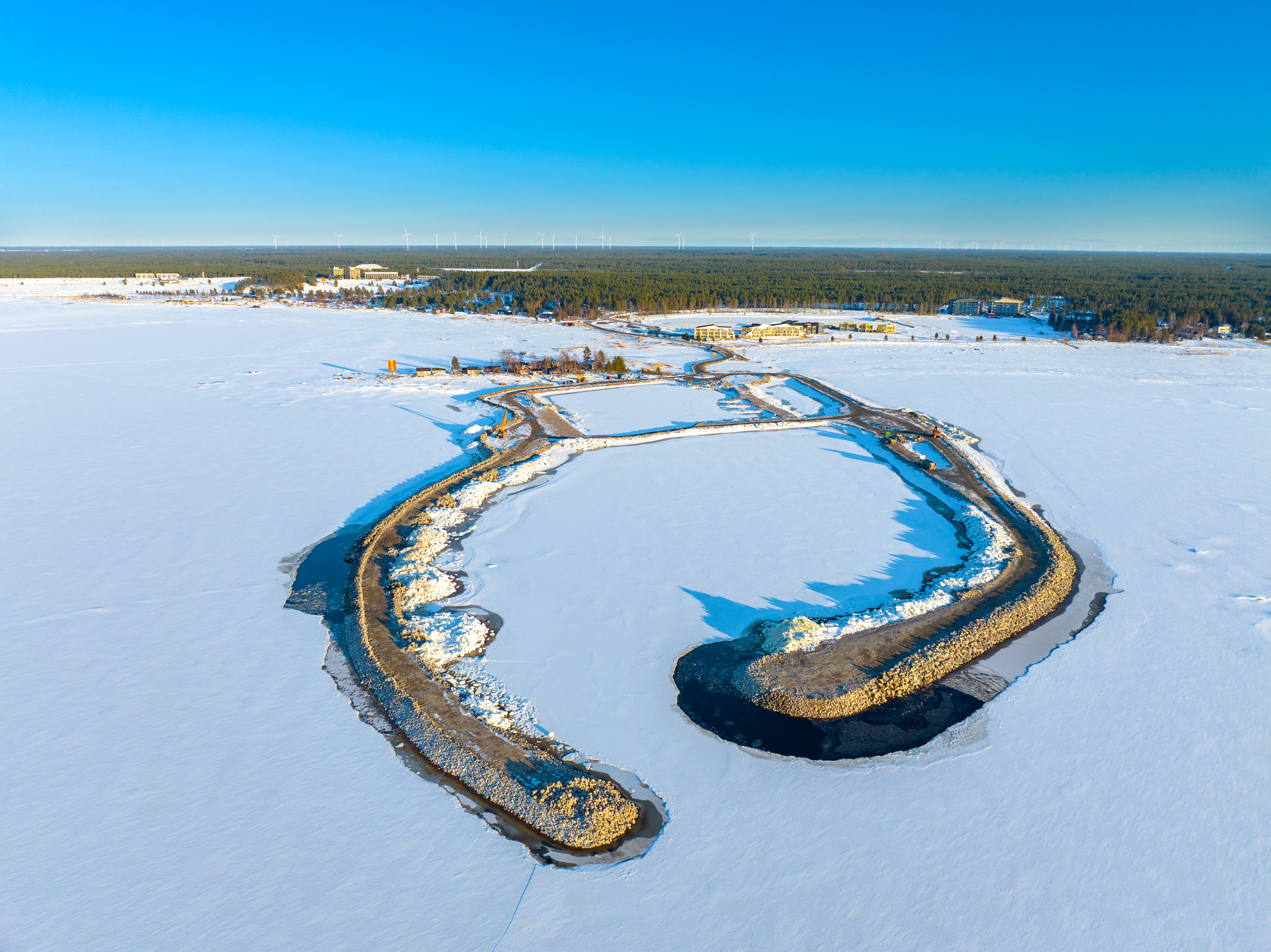

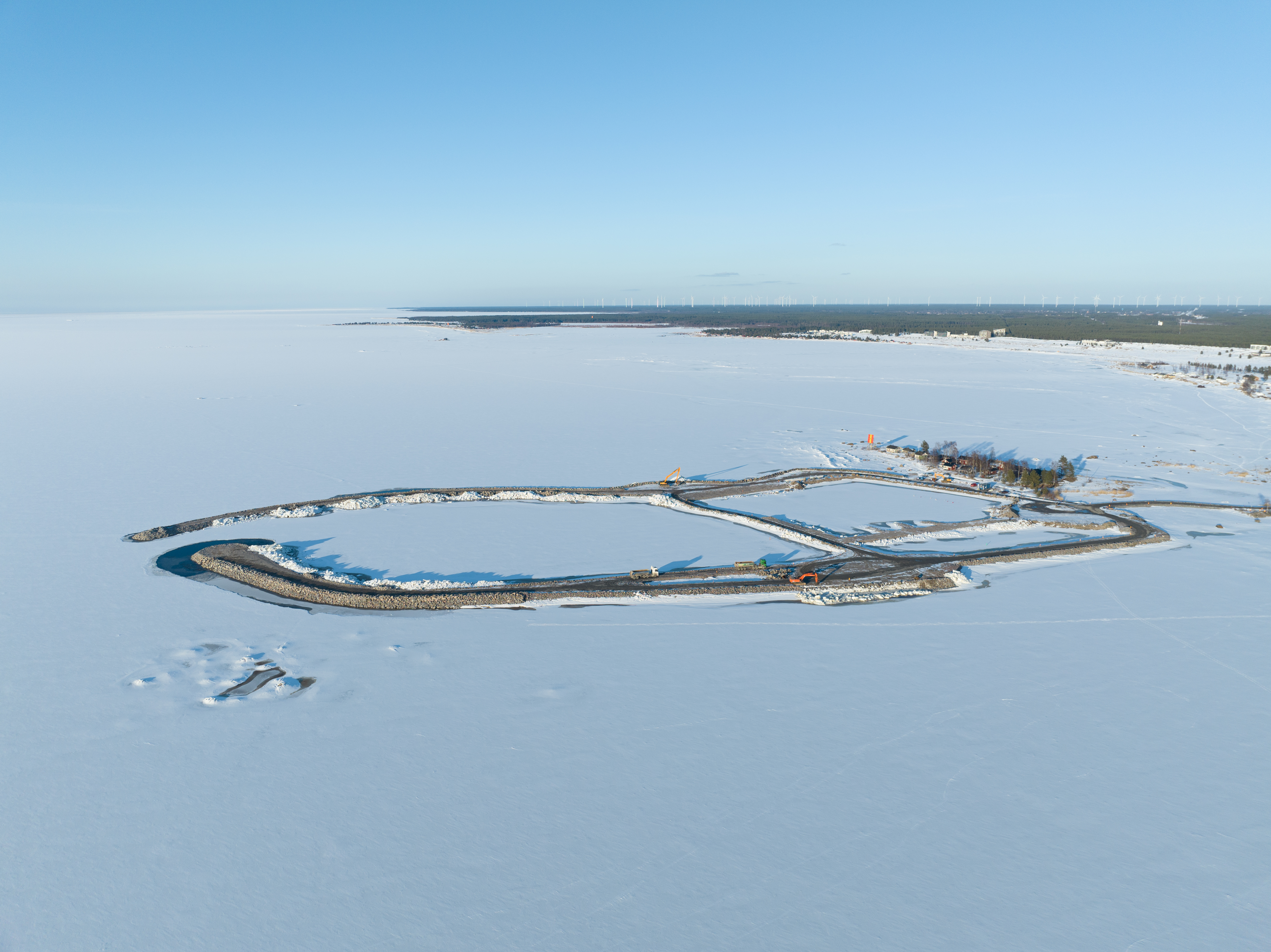

- 4/2024 Aallonmurtajien rakentaminen on keskeytetty touko-kesäkuun ajaksi. Marinan venesataman rannan tukimuurien valmistaminen tehtaalla on käynnistynyt ja tukimuurielementtien toimitus alkaa kesäkuun 2024 aikana.

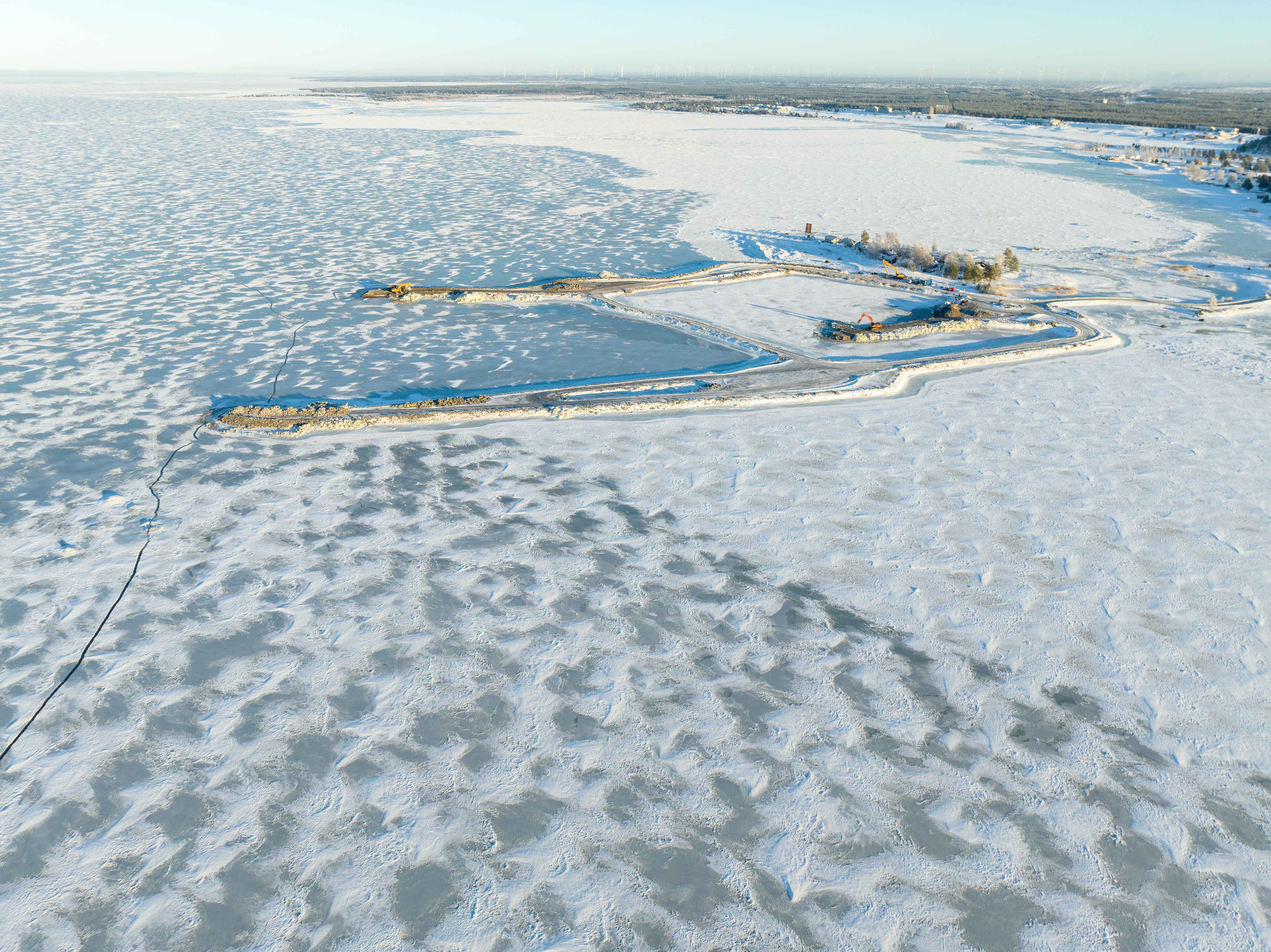

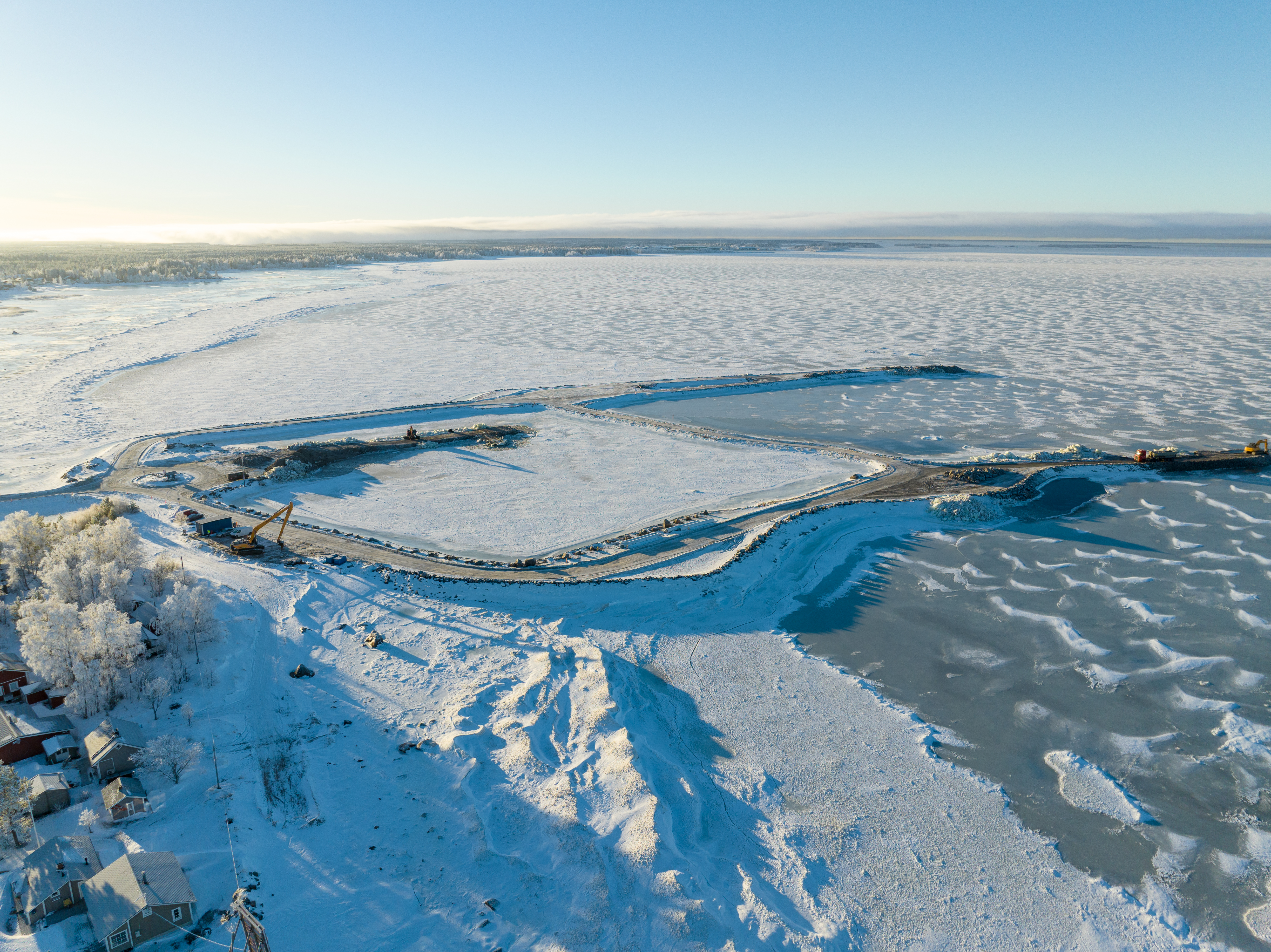

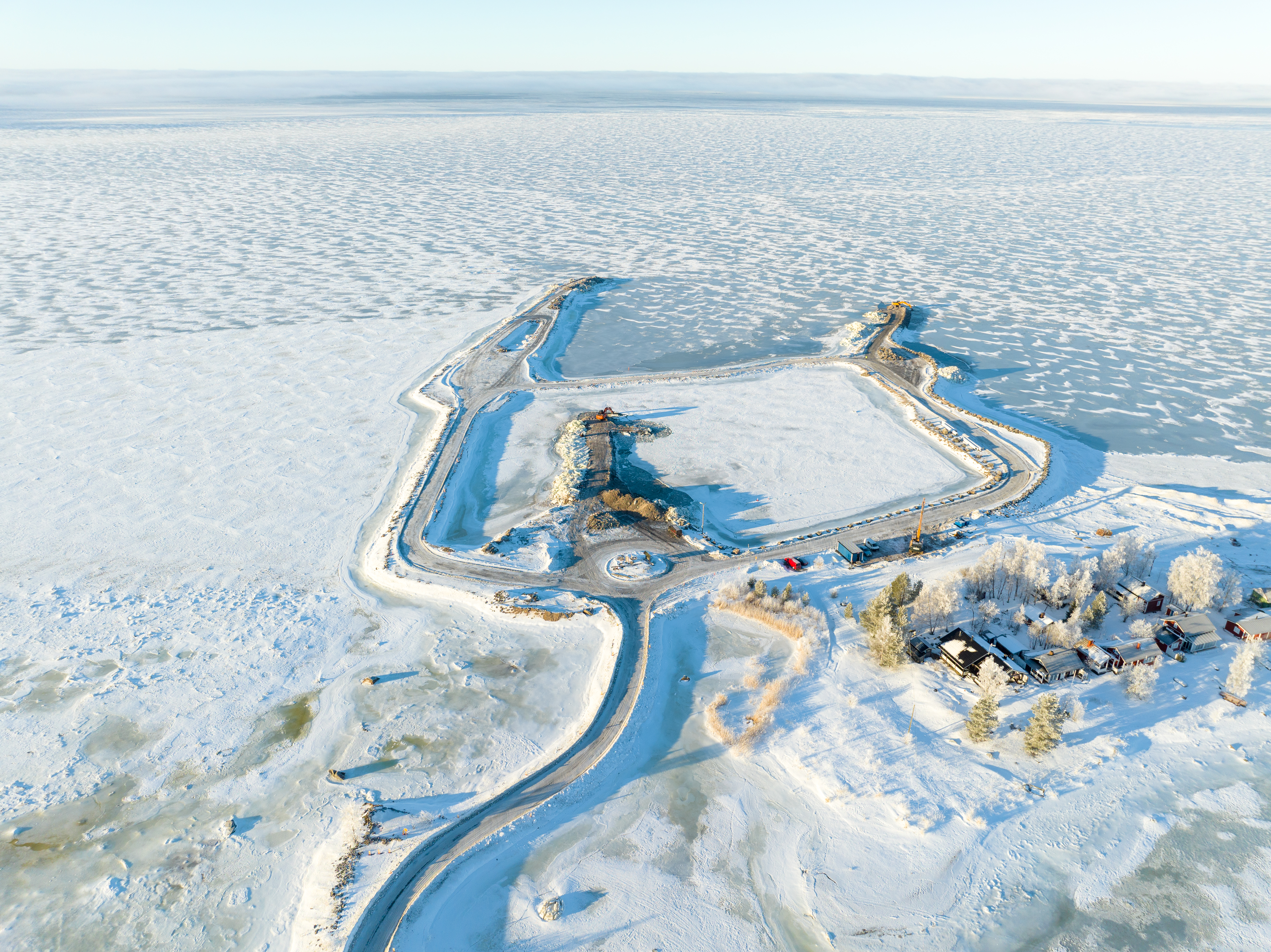

- 1-2/2024 Marinan vierasvenesataman työt etenevät aikataulussa, vaikka tammi-helmikuun kovat pakkaset ovat seisauttaneet työmaata hetkittäin. Kilpailutuksessa on Marinan rantamuurien rakennusurakka, tarjouksia vastaanotetaan 4.3.2024 klo 16.00 saakka. Rantamuurien rakentaminen toteutetaan vuoden 2024 aikana.

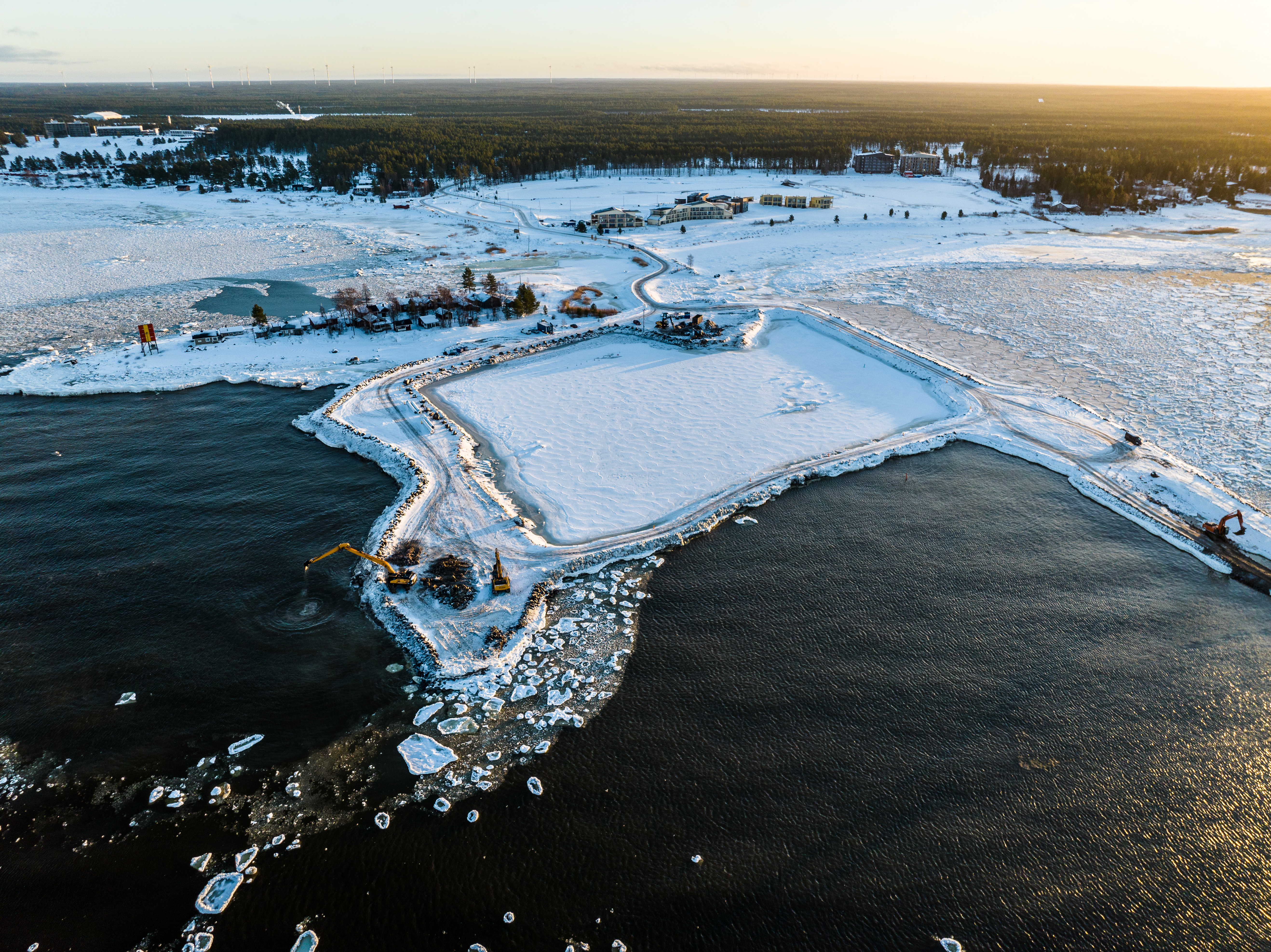

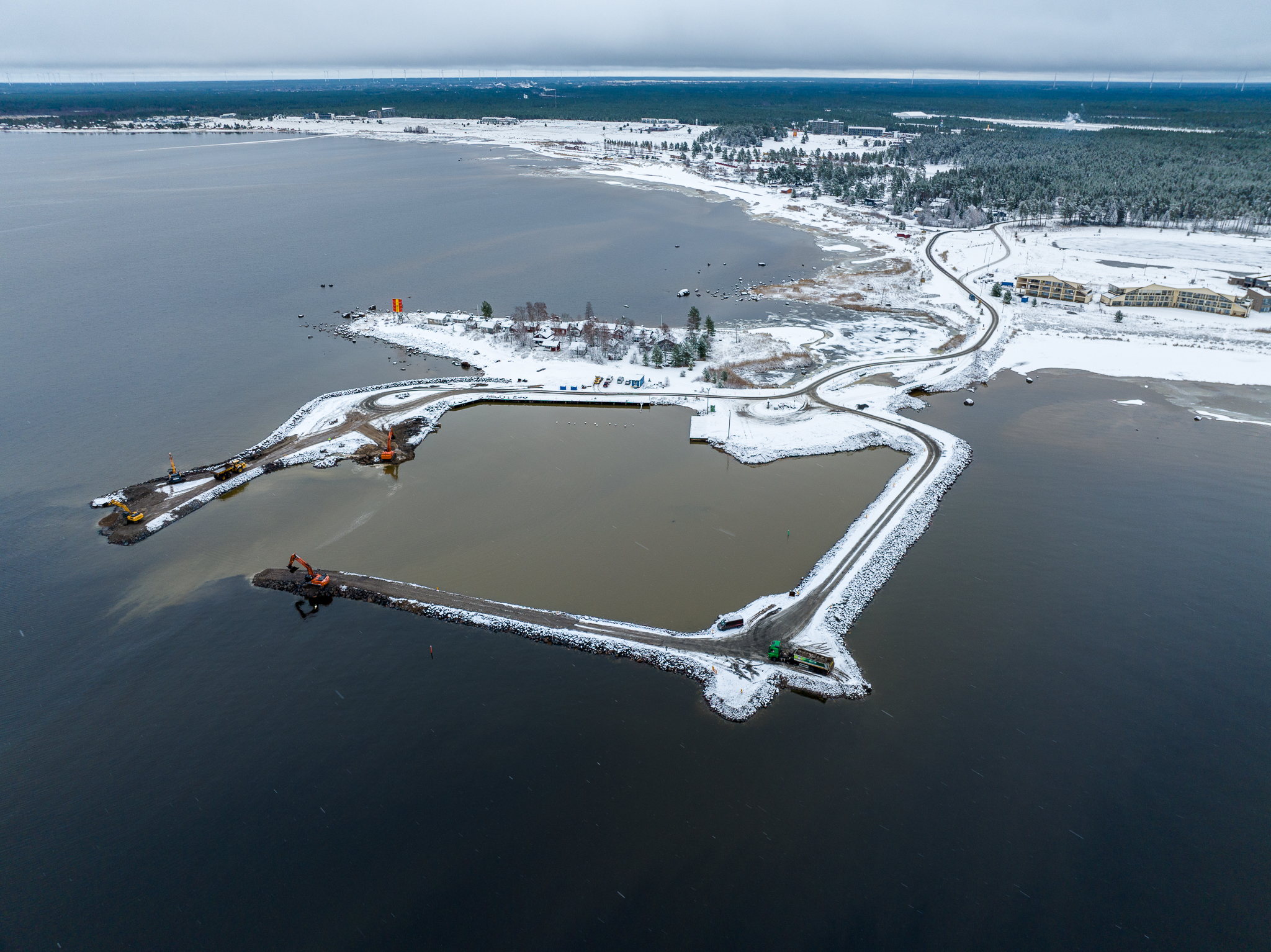

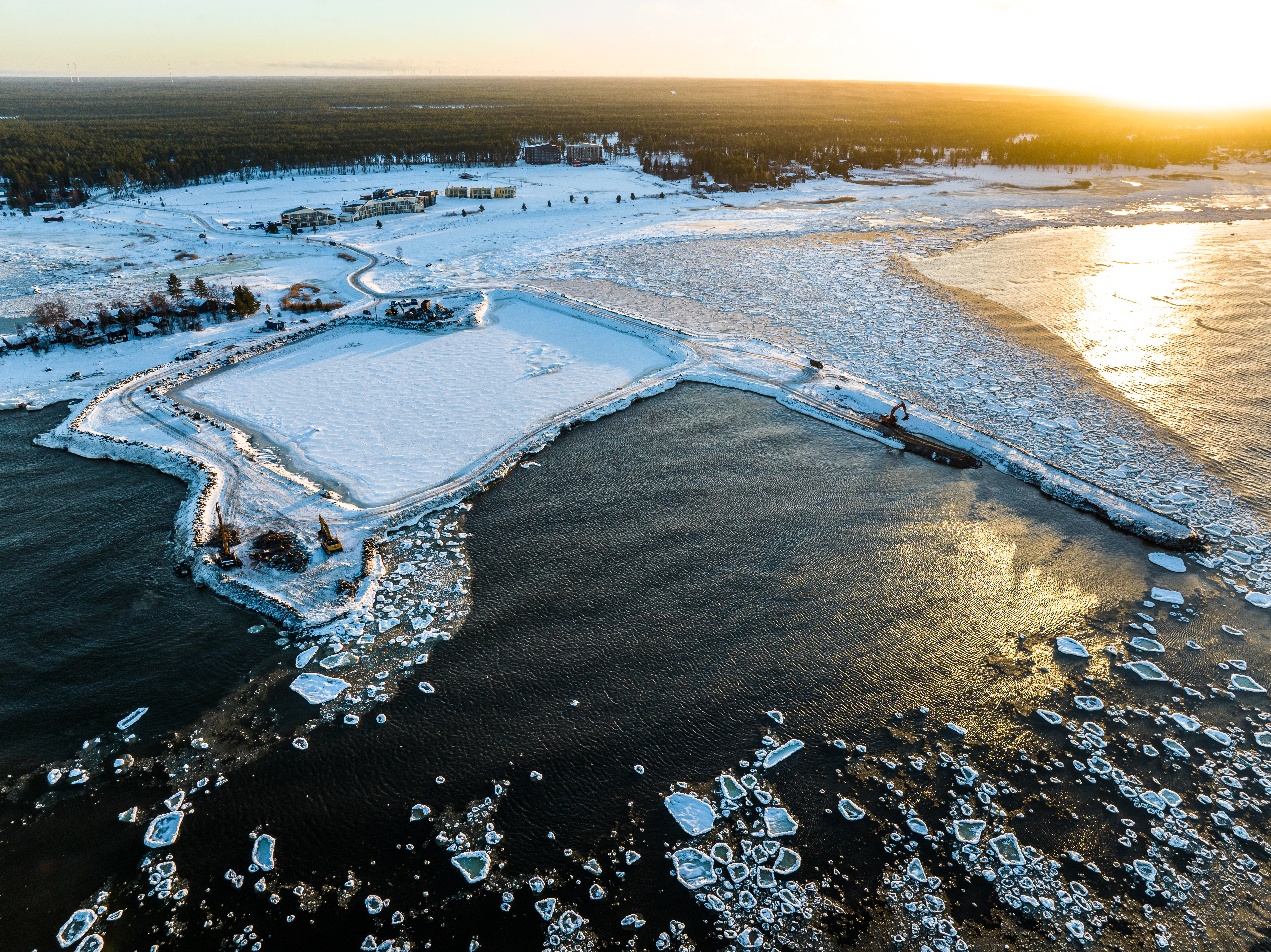

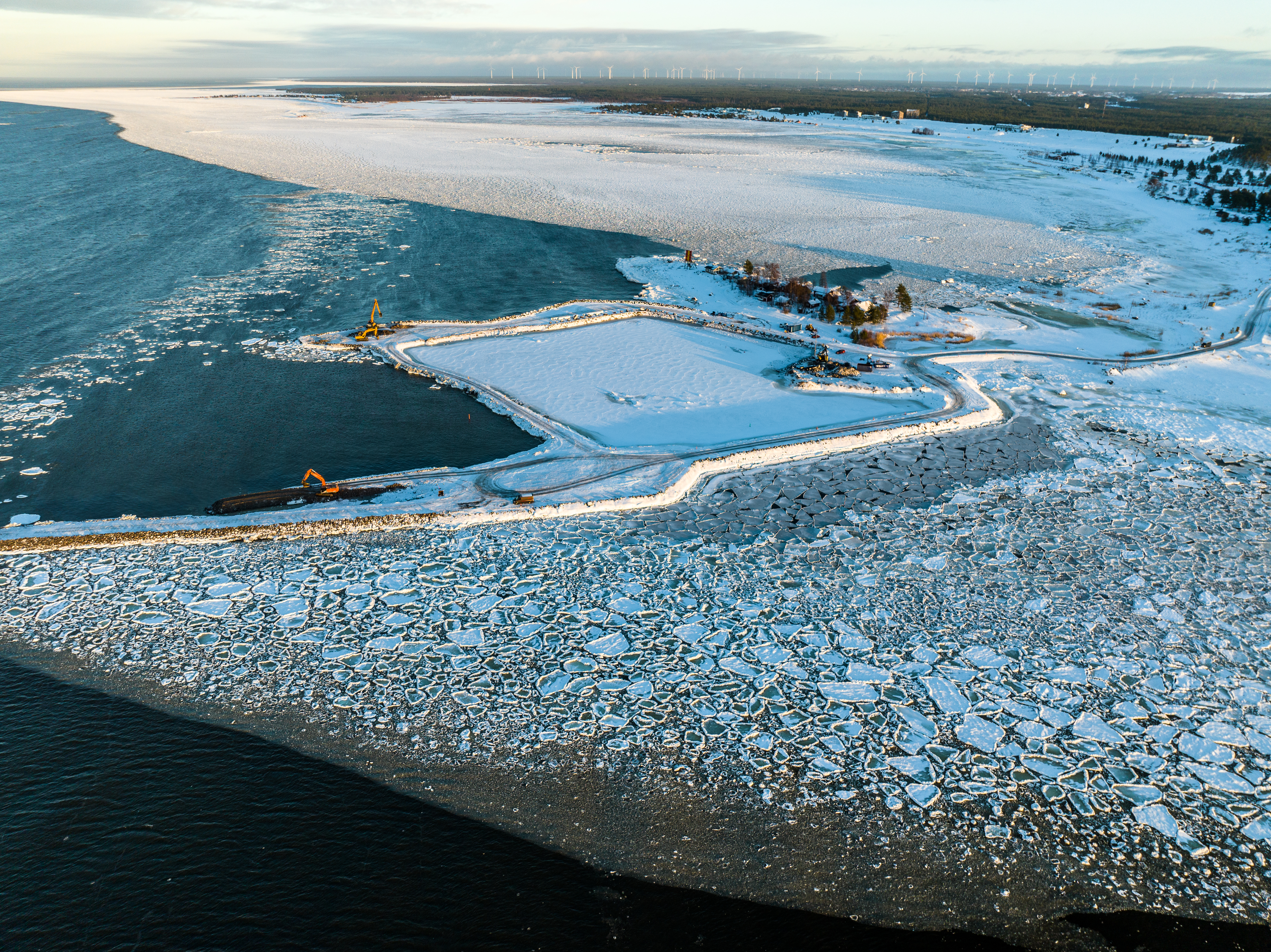

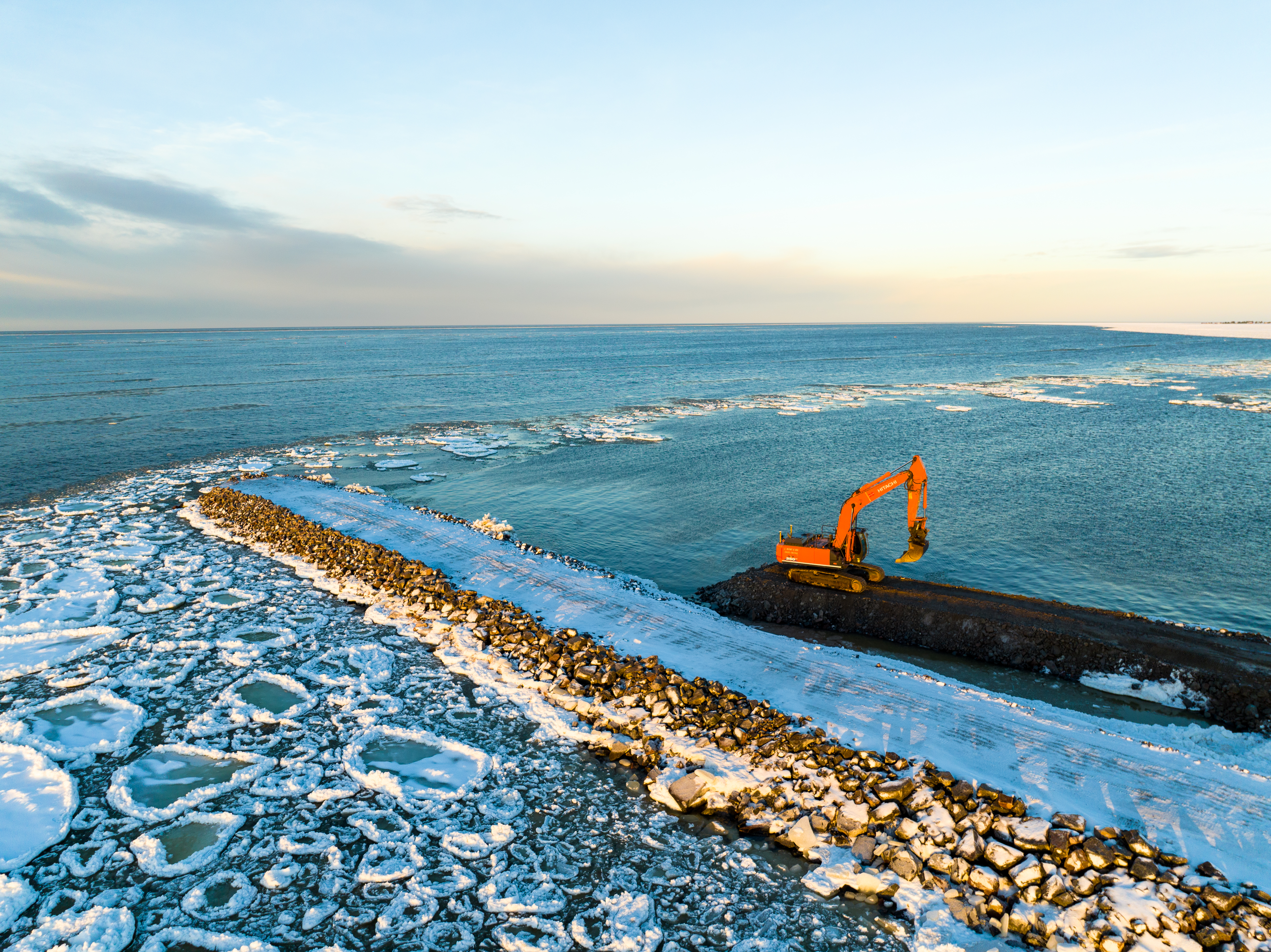

- 12/2023 Hanke etenee aallonmuratjien rakentamisella ja vanhojen betonirakenteiden kierrättämiseen liittyvillä töillä. Louheajot jäävät joulutauolle 22.12.2023-2.1.2024 väliseksi ajaksi. Töitä aloitellaan osittain 2.1 ja täydellä teholla 8.1

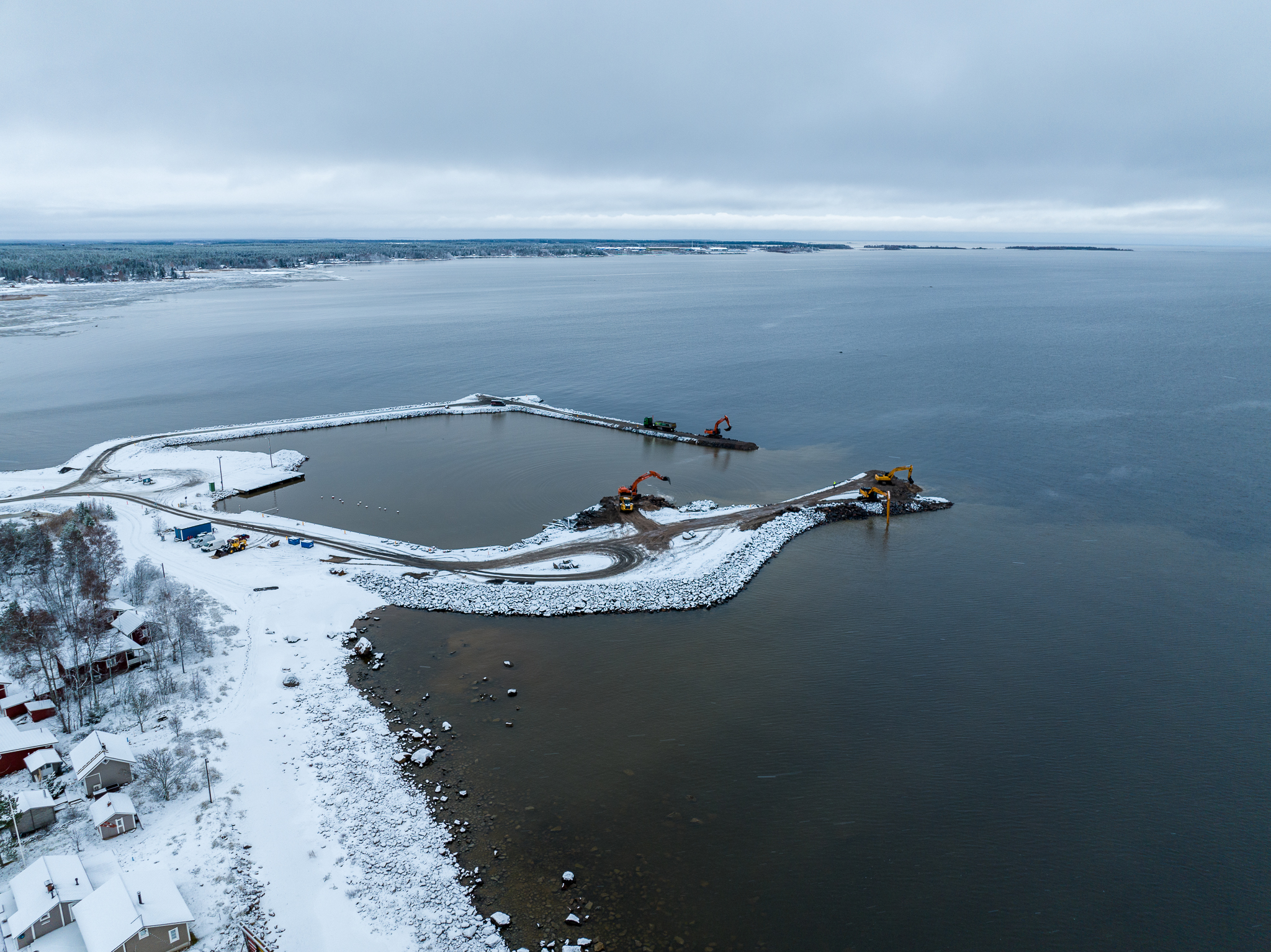

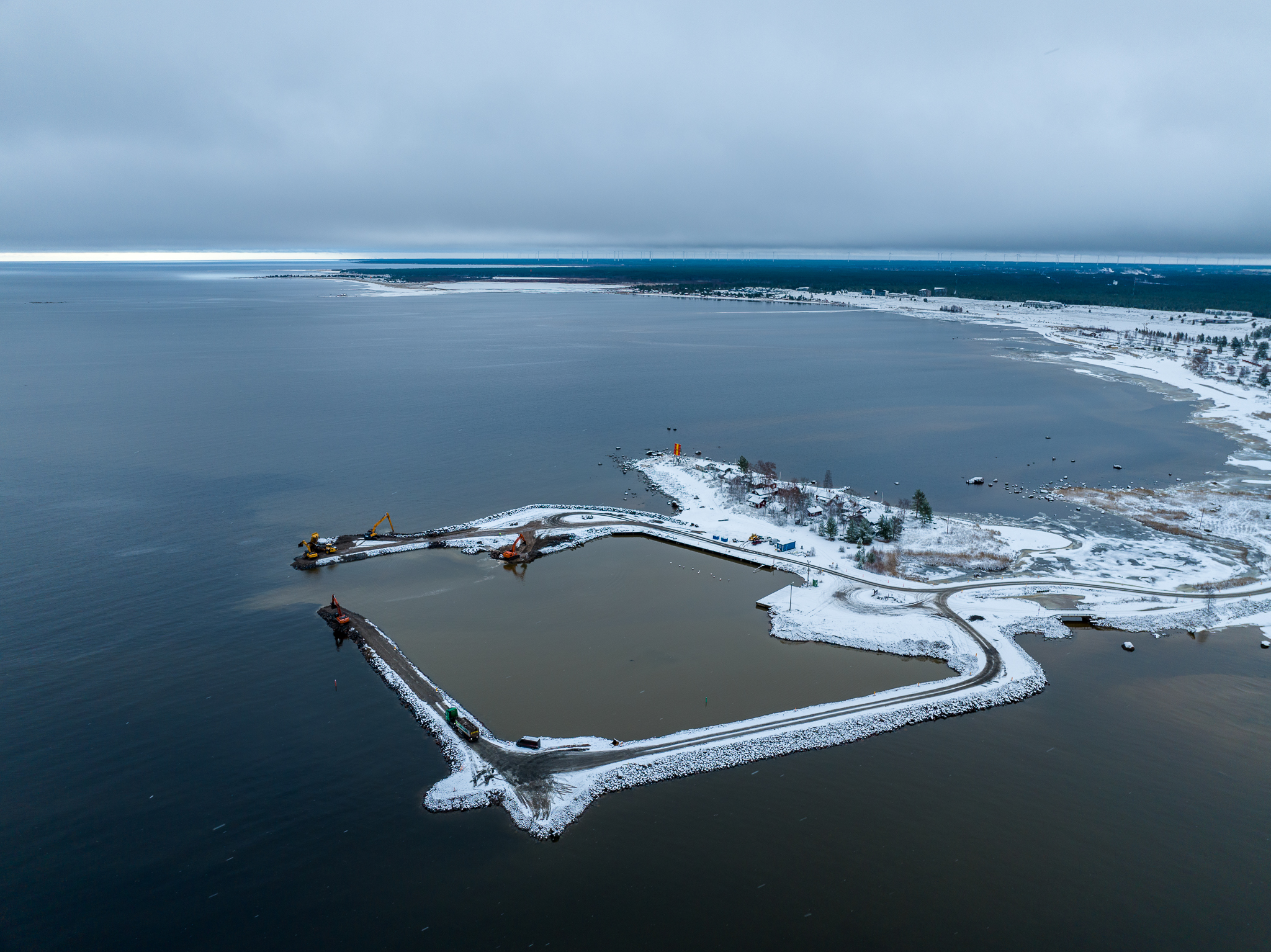

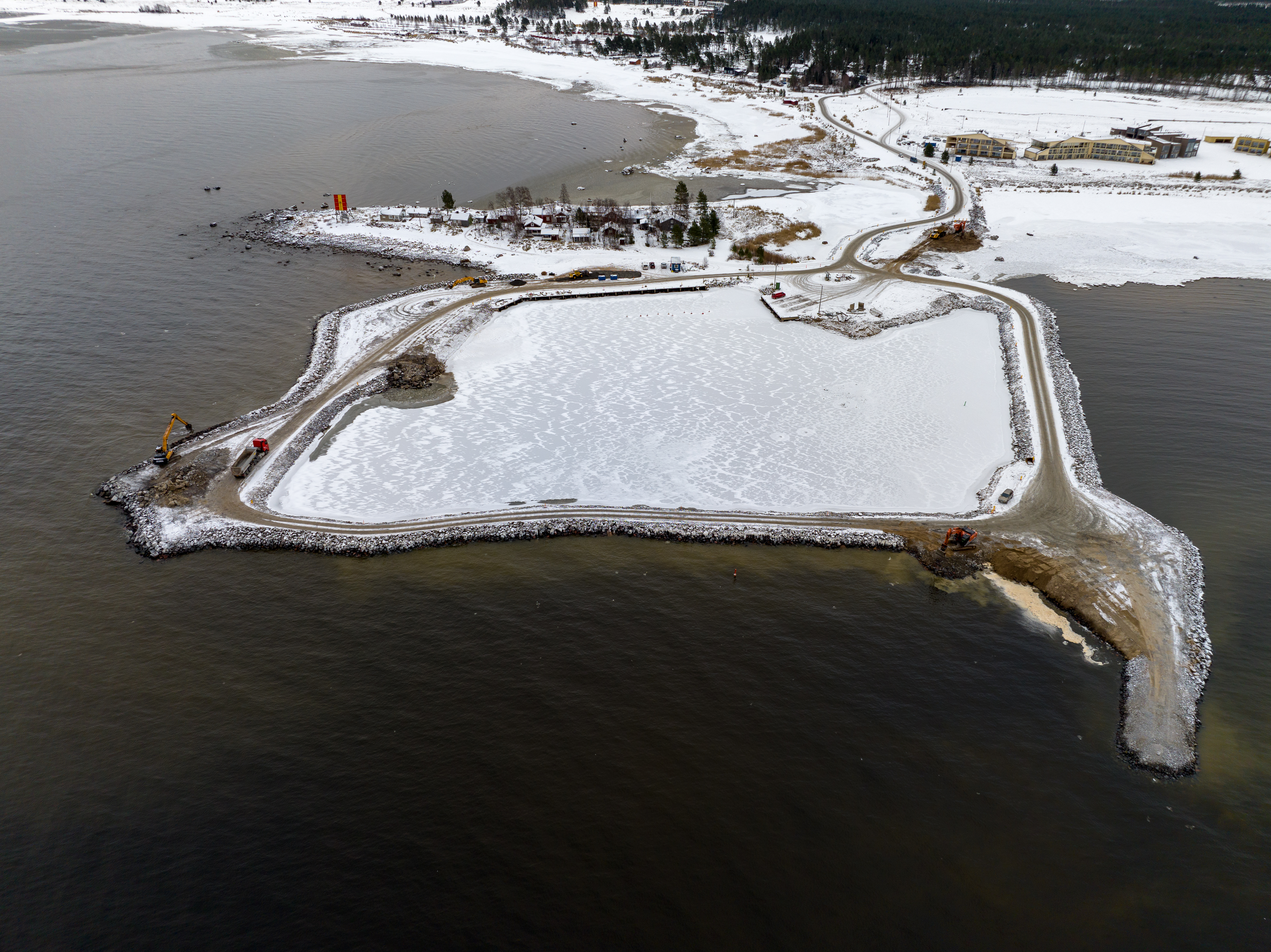

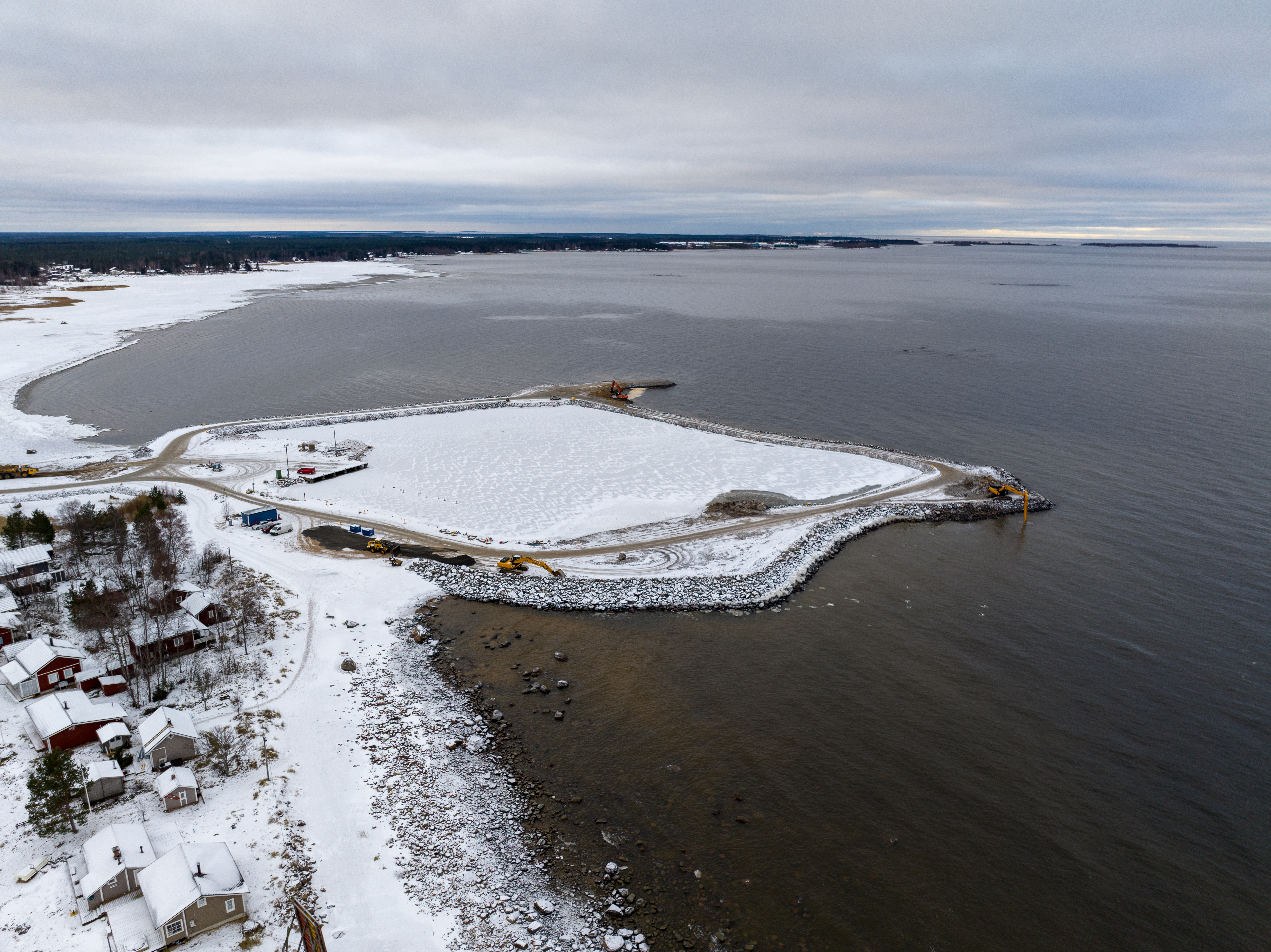

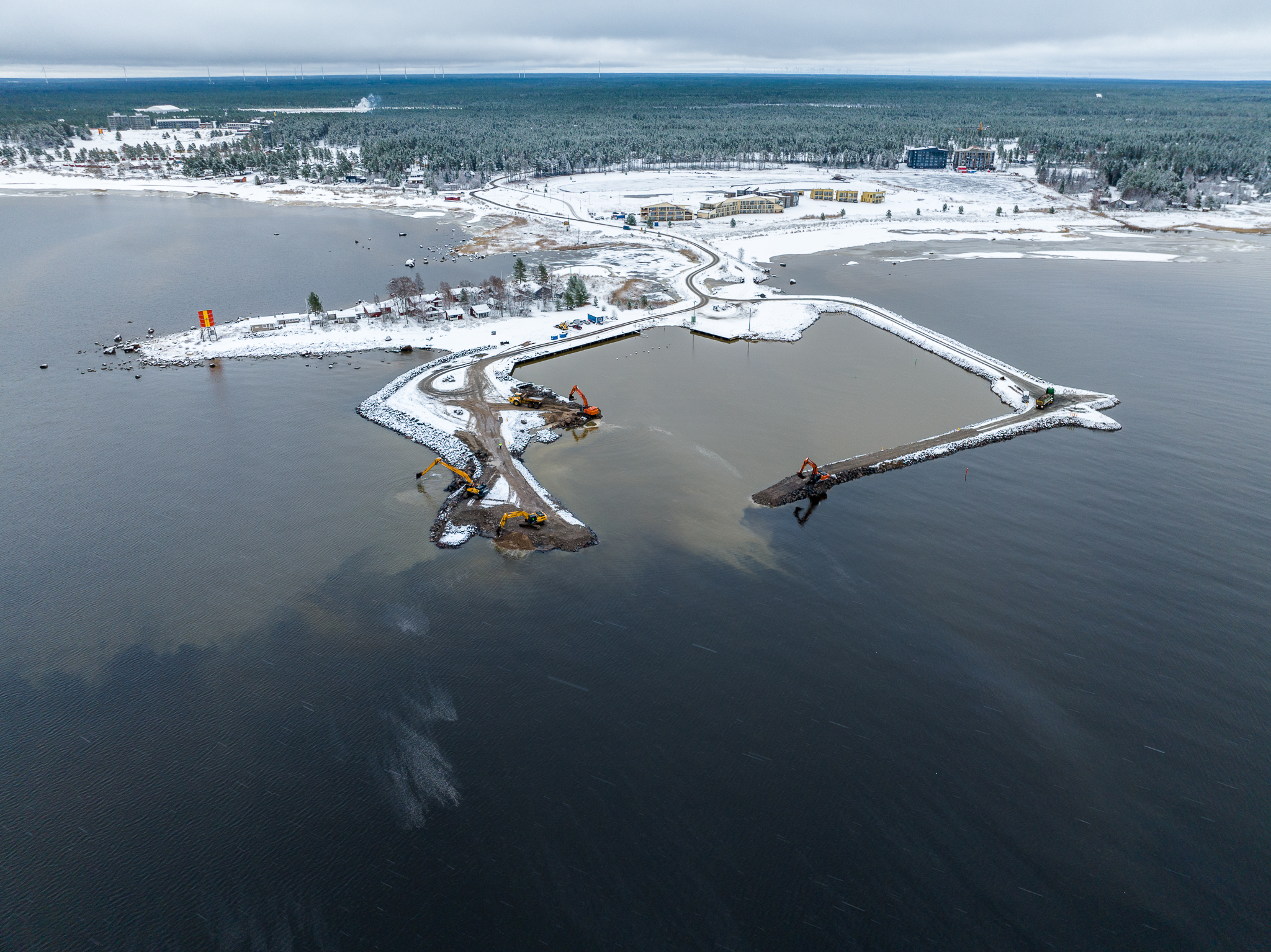

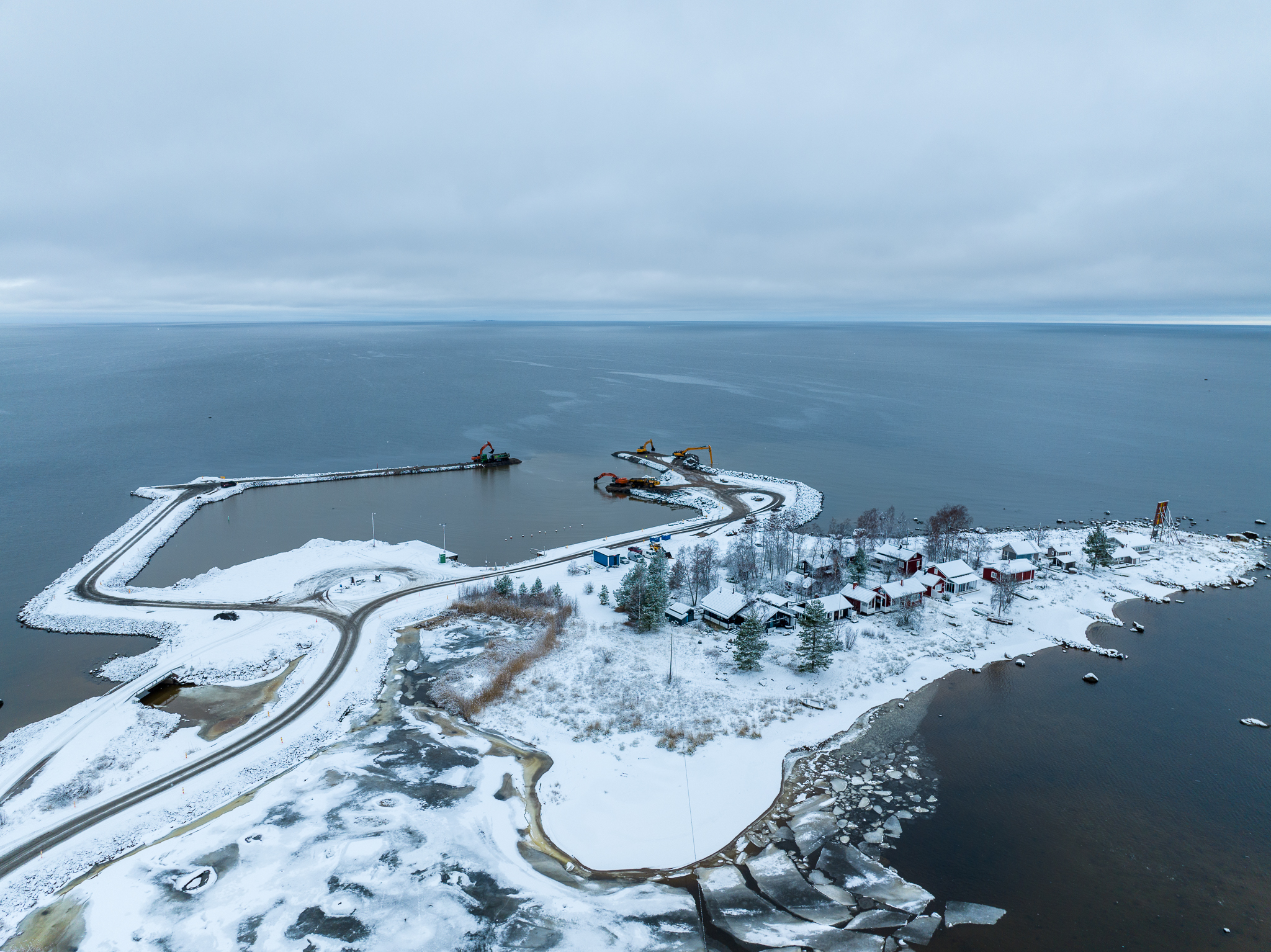

- 11/2023 Rakennustyömaalla työt jatkuvat vierasvenesataman aallonmurtajien rakentamisella. Raskas liikenne tulee lisääntymään ja kiviaineksia toimitetaan 10:llä autolla viikosta 48 alkaen. Ulkopuolisia pyydetään seuraamaan hankkeen edistymistä työmaan ulkopuolelta ja tiedotteista.
- 11/2023 Kotisataman alueen louhepenkat kohta valmiit ja suuaukko suljetaan keväällä alkavien betonitöiden ajaksi
- 10/2023 Pohjoisen ja eteläisen aallonmurtajan rakentaminen aloitettu
- 10/ 2023 Keskuskarintien sulku sillan kohdalta muulta kuin työmaa-ajolta ja Keskuskarin mökkiläisiltä
- 9/2023 Louhetoimitukset aloitettu
- Kalajoen Marinan alueen ja vierasvenesataman suunnitteluhanke 9.6.2022-31.12.2023
Hankinnat
- Aallonmurtajien louhetoimittaja, Pentti Hämeenaho Oy (Kalajoen kaupunginhallitus 15.8.2023 § 188) Louhetoimitukset ajoittuvat ajalle 2023 syyskuu-2025 joulukuu.
- Kalajoen kaupungin kiviainesten siirto Isomäestä Marinaan , Pentti Hämeenaho Oy
- Marinan ilmakuvausten hankinta, RC Ilmakuvaus
- Marinan aallonmurtajan läpivirtausputkien hankinta, Oy ViaCon Ab
- Kalajoen Marinan venesataman rantamuurien urakoitsija Oteran Oy (tekninen lautakunta 13.3.2024 § 15)
- Marinan vierasvenesataman rakennuttamis- ja valvontatehtävät Infrasector Finland Oy
- Marinan vesihuollon kokonaisurakka, Mestek Oy
- Marinan sillan urakoitsijan valinta, Mestek Oy
Kustannukset ja rahoitus
Hankkeen ostopalvelukustannukset ovat yhteensä 12 000 000 €, johon Pohjois-Pohjanmaan liitto on myöntänyt valtionavustusta 5 940 000 €. Kalajoen kaupungin omarahoitusosuus on 6 060 000 €.
Lisätietoa hankkeesta
Marko Raiman,
Tekninen johtaja
Kalajoen kaupunki
044 4619213
Videot työmaalta
Kalajoen sataman yrityspuiston saavutettavuuden kehittäminen -hankkeessa parannetaan Kalajoen sataman yrityspuiston saavutettavuutta ja yhteen liitettävyyttä muihin kuljetusmuotoihin. Hankkeen avulla poistetaan liikenteellisiä pullonkauloja ja ongelmakohtiasekä parannetaan ja nykyaikaistetaan pk-yritysten näkökulmasta tärkeitä logistiikka- ja liikenneyhteyksiä. Hanke edistää uusien pk-yritysten investointeja yrityspuiston alueelle. Hankkeessa toteutetaan Satamatien ja Louhikujan rakentaminen
Tilanne
- Kalajoen sataman yrityspuiston saavutettavuuden kehittäminen 1.5.2023 – 31.12.2024
Kustannukset ja rahoitus
Hankkeen hyväksytyt investointikustannukset + flat rate 1,5% ovat yhteensä 1 191 710 €, johon Pohjois-Pohjanmaan liitto on myöntänyt 4.8.2023 tekemällään päätöksellä 476 684 € (40%) EU- ja valtion rahoitusta. Kalajoen kaupungin omarahoitusosuus on 715 026 € (60%).
Lisätietoa hankkeesta:
Juha-Pekka Karihtala
Kuntatekniikan päällikkö
Kalajoen kaupunki
044 4691 787
ELY:n toteutus ja kaupungin maksuosuus 650 000 € (Rakennesuunnittelu 2025)
Museosillan korjaus on tavoitteena toteuttaa vuosina 2025-2026 (talousarvio 2025)
Teknisen lautakunnan kohdentamat määrärahat 2024
Kohde | Toimenpide |
---|---|
Vanhainkoti Mäntyrinne |
Vaihtimen uusiminen |
Jäähalli |
Vesikatteen uusiminen |
Kaupungintalo |
Venttiilien uusiminen ja lämpölinjojen tasapainotus |
Päiväkoti Mäntylä |
Vesikaton uusiminen |
Latukonehalli ja sosiaalitilat |
uuden latukonehallin rakentaminen (Tekla 4.9.2024 § 36) |
Kohde | Toimenpide |
Vanhatie, Rautio |
Kuivatuksen suunnittelu 2023, kuivatuksen rakentaminen 2024 ja asfaltointi 2025 |
Ojalantie |
Kuivatuksen rakentaminen ja massan vaihto vuonna 2023. Asfaltointi vuonna 2024. |
Himangan keskustan kadut päällystys |
Kannuskyläntien liikennejärjestelyt. Päällystys ja kivien korjaus jatkuu vuodelta 2022- 2023. |
Rahatie |
Kuivatuksen rakentaminen 2024. Asfaltointi ja massanvaihto 2025. |
Kuppitie |
Peruskorjaus (kuivatus, kantavuus yms.) 2024 ja asfaltointi 2025 |
Kivirintintie |
Rumpujen vaihdot ja routivien kivien poistot vuonna 2024. Massanvaihto ja päällystys 2025 |
Kummalantie + Valurintie |
Kuivatuksen parantaminen ja sekoitusjyrsintä, sekä asfaltointi 2024 |
Linja-autokatosten rakentaminen |
Ltk päätöksen mukaisesti vuosittaiseen rakentamiseen jakunnostukseen |
Asfaltoinnit/kunnostus |
Asfaltoinnit vuosittain korjausvelan pienentämiseksi |
Tievalaistus |
Katuvalojen vaihdot led-valaisimiksi sekä muut katuvalaistuksien rakentamiset vuosittain |
Sadevesijärjestelmät |
Hule-vesi kuivatusten rakentaminen ja avo-ojien kunnostaminen vuosittain |
Teknisen lautakunnan kohdentamat määrärahat 2025
Kohde | Toimenpide |
---|---|
Kaupungintalo |
Julkisivun rappauskorjaus |
Varikko |
Halli hiekoitusmurskeelle Kontti öljyille |
Raumankarin koulu |
Märkätilojen korjaus Portaiden korjaus |
Himangan kirjasto |
Automaation uusiminen |
Himangan palvelukeskus |
Automaation uusiminen |
Kirjasto |
Ikkunoiden auringonsuojakalvojen asennus Ikkunoiden korjaus |
Jäähalli |
Uudet ikkunat Laatoitus, pesuhuone 1 Kiintokalusteiden uusiminen, pukuhuone 1 |
Kohde | Toimenpide |
Vanhatie, Rautio |
Massanvaihdot tehty vuonna 2024, asfaltointi ja viimeistely -2025 |
Himangan keskustan kadut päällystys |
Kannuskyläntien ja keskustaajaman perusparannus, jatkuu vuodelta 2024 |
Kuppitie |
Massan vaihdot ja kuivatuksen rakentaminen 2024. Päällystys ja viimeistely 2025 |
Kivirintintie |
Rumpujen vaihdot ja routivien kivien poistot jatkuu vuodelta 2024. |
Marttilantien pyöräkatu |
Marttilantie välillä Pohjankyläntie-Mehtäkyläntie, katu peruskorjataan ja muutetaan pyöräkaduks |
Koulupolun liikenneturvallisuusmuutokset |
Koulupolun ajoliikenteen rauhoittaminen |
Liikennehidaste |
Korotettu risteysalue Hanhitie- Tavitie, liikenneturvallisuuden parantaminen |
Linja-autokatosten rakentaminen |
Ltk päätöksen mukaisesti vuosittaiseen rakentamiseen jakunnostukseen |
Asfaltoinnit/kunnostus |
Asfaltoinnit vuosittain korjausvelan pienentämiseksi |
Tievalaistus |
Katuvalojen vaihdot led-valaisimiksi sekä muut katuvalaistuksien rakentamiset vuosittain |
Sadevesijärjestelmät |
Hulevesi kuivatusten rakentaminen ja avo-ojien kunnostaminen vuosittain |
